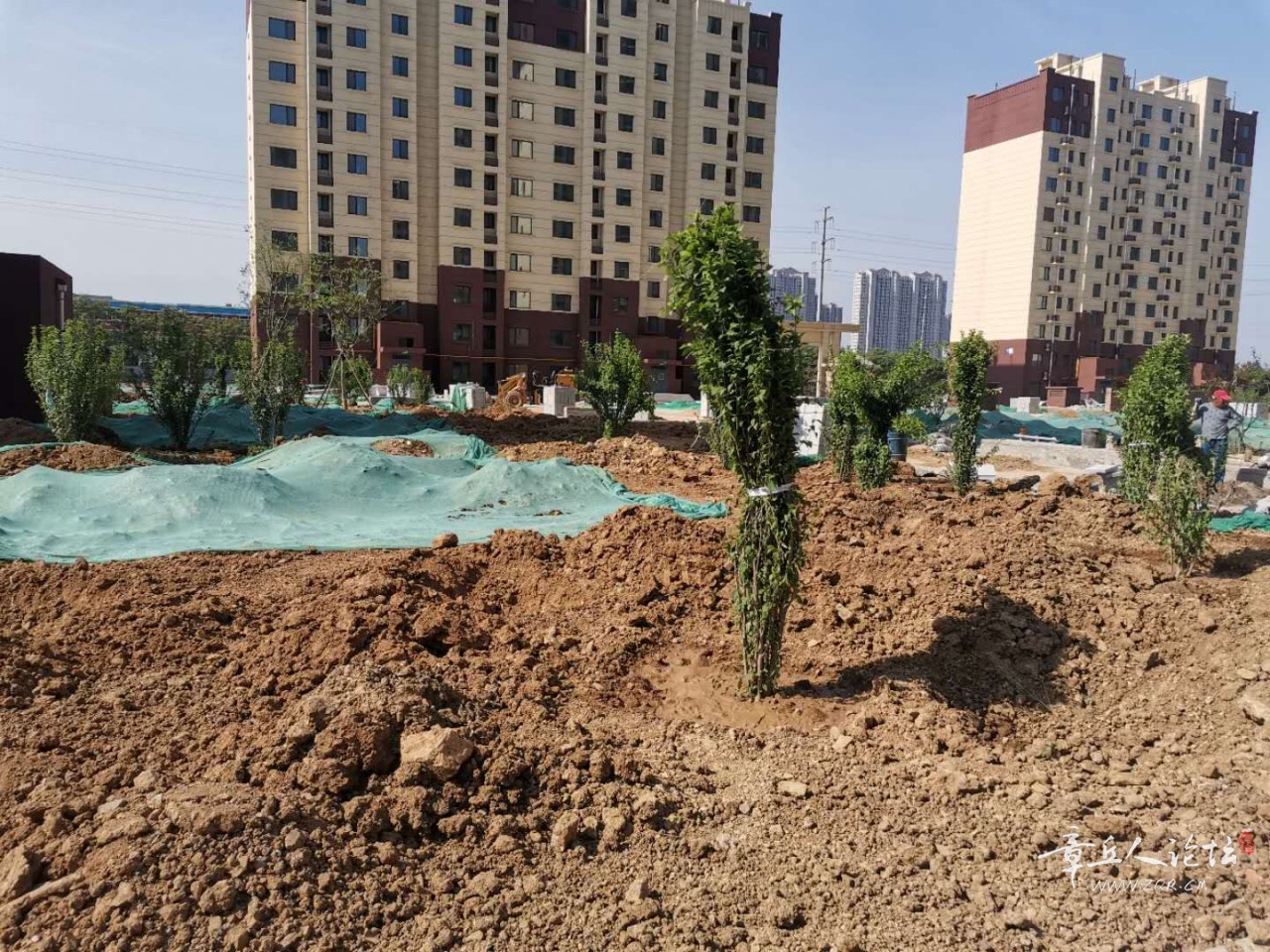

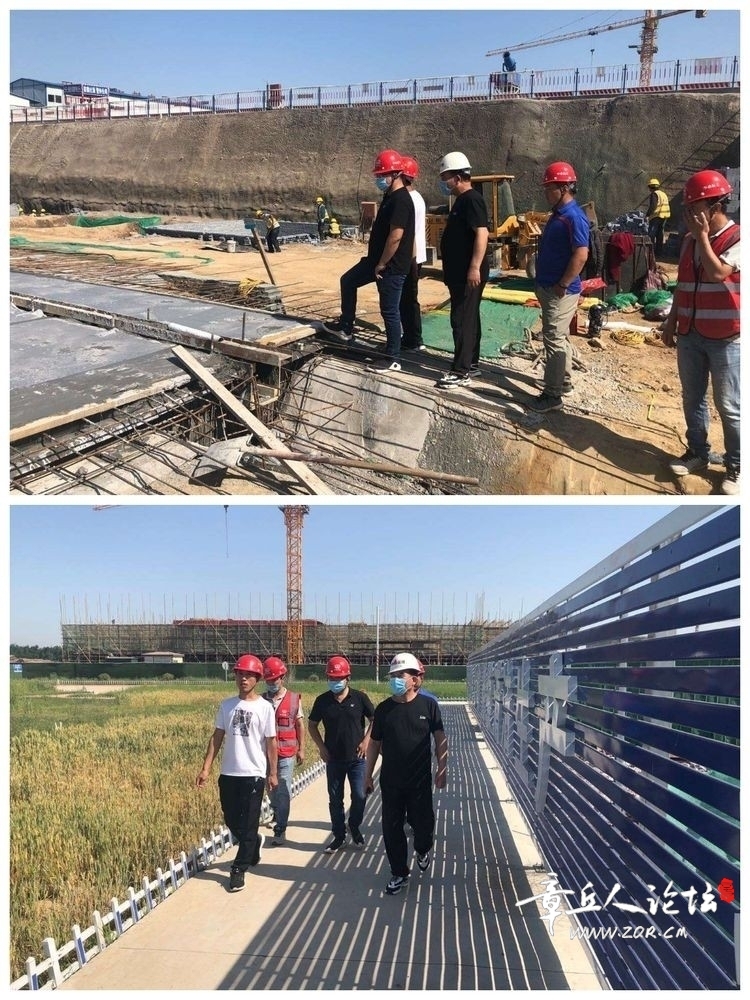

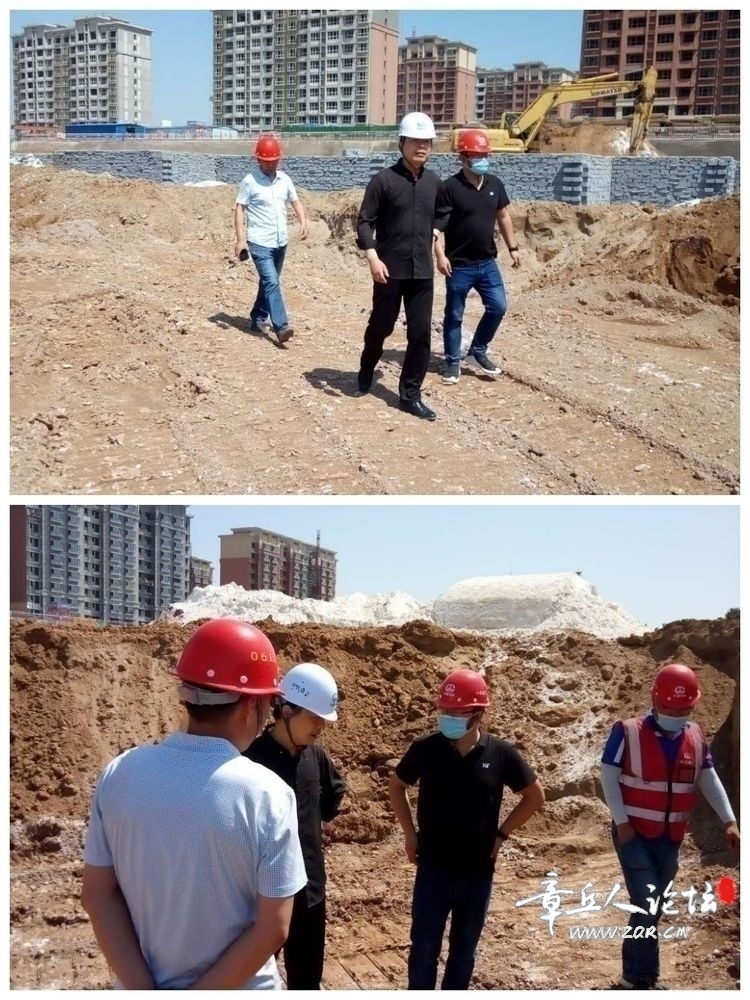

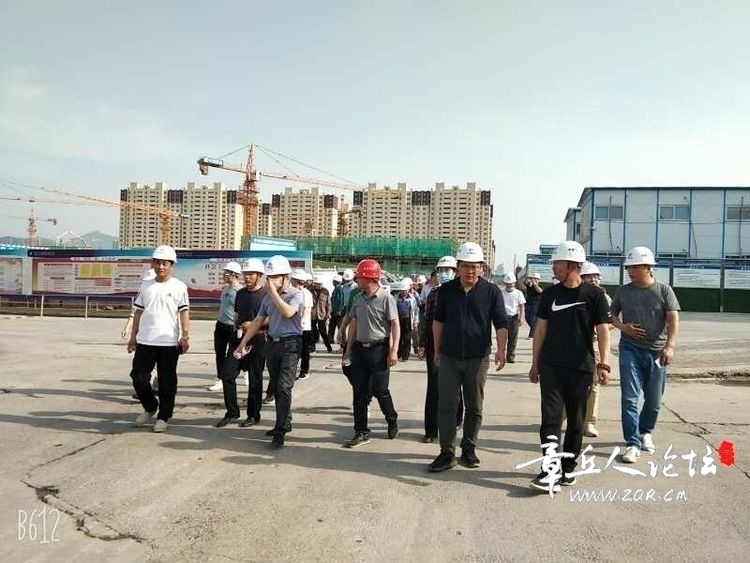

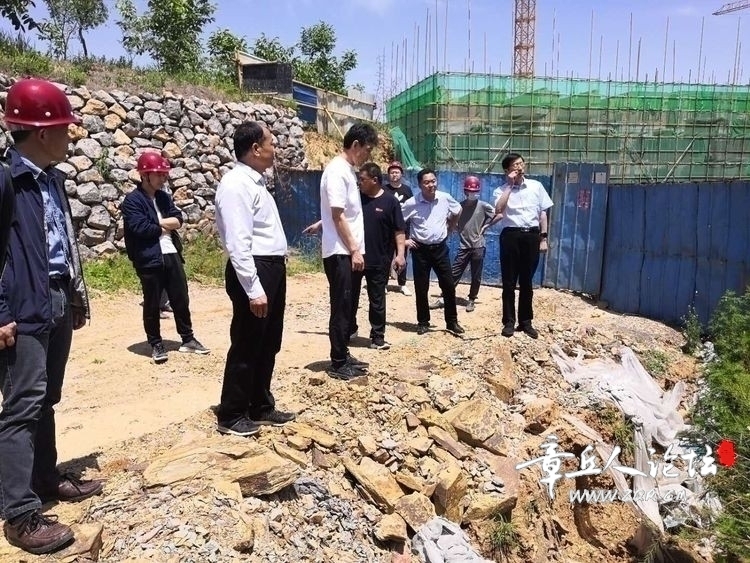

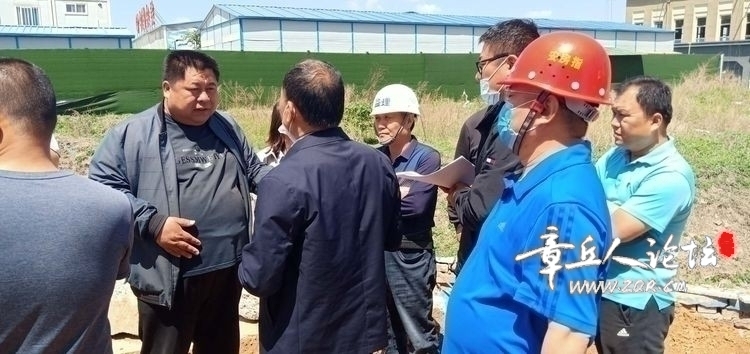

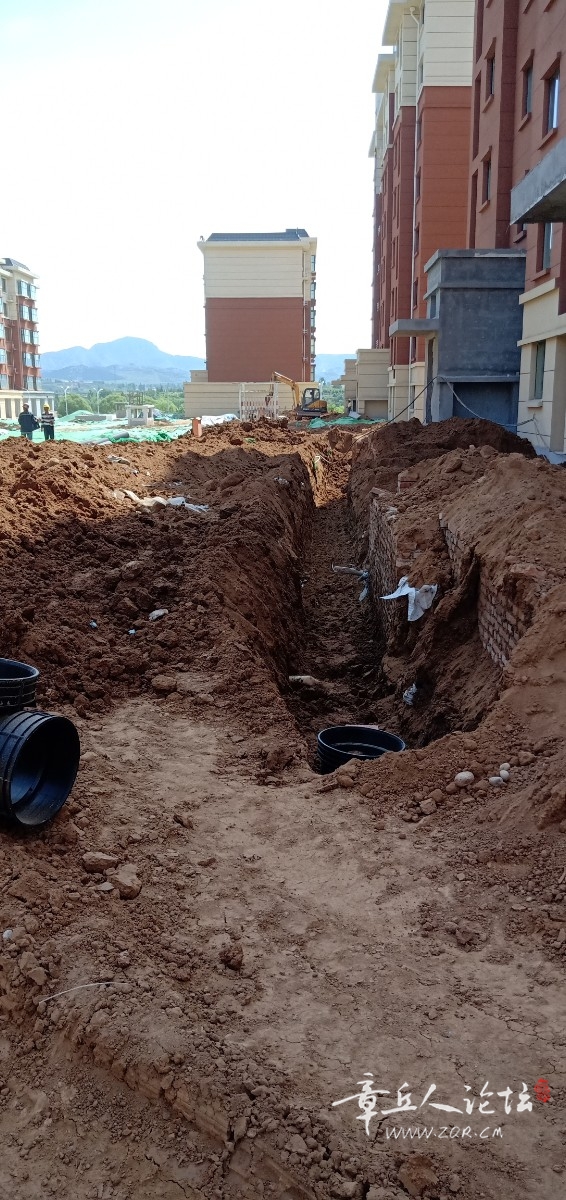

5月20日安置房指挥部康主任、徐主任实地查看陈家白塔项目河床开挖情况及施工进度。
康主任、徐主任查看陈家白塔河床开挖

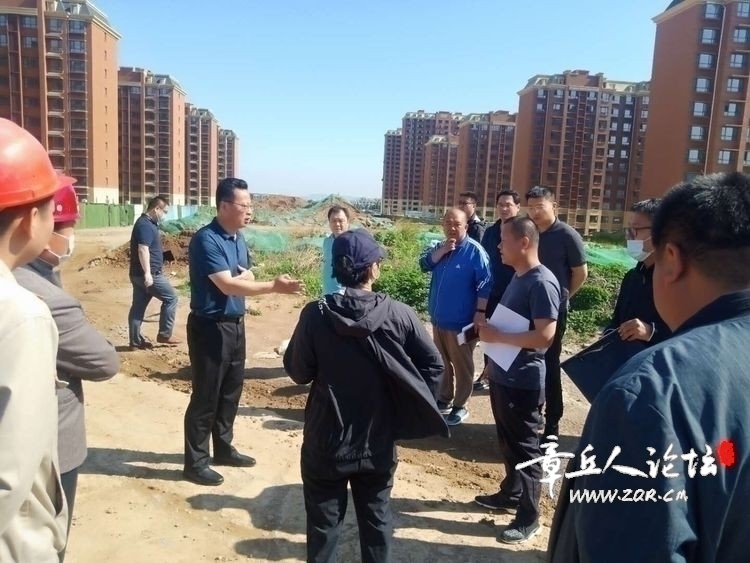

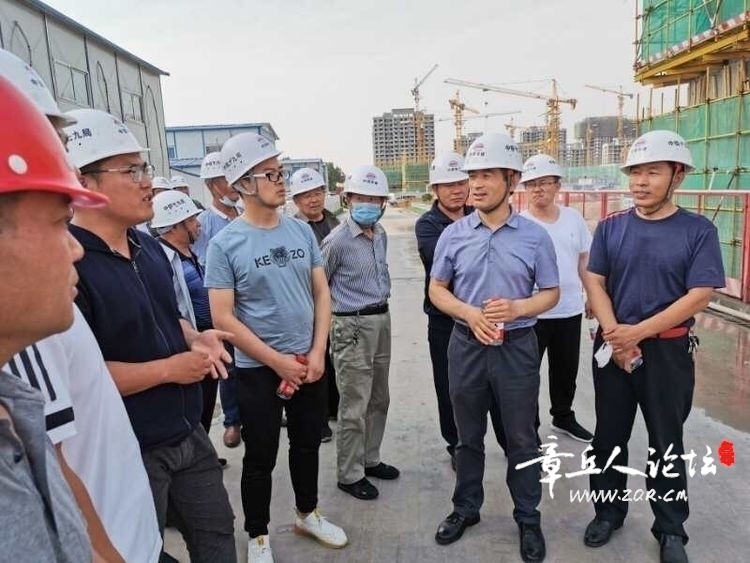

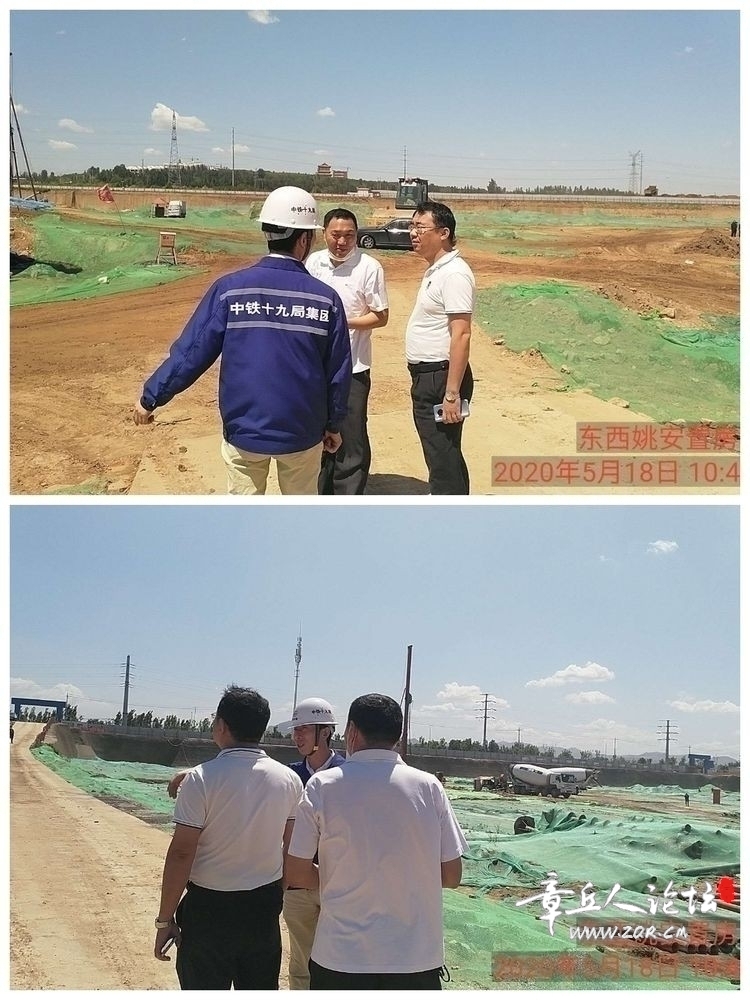

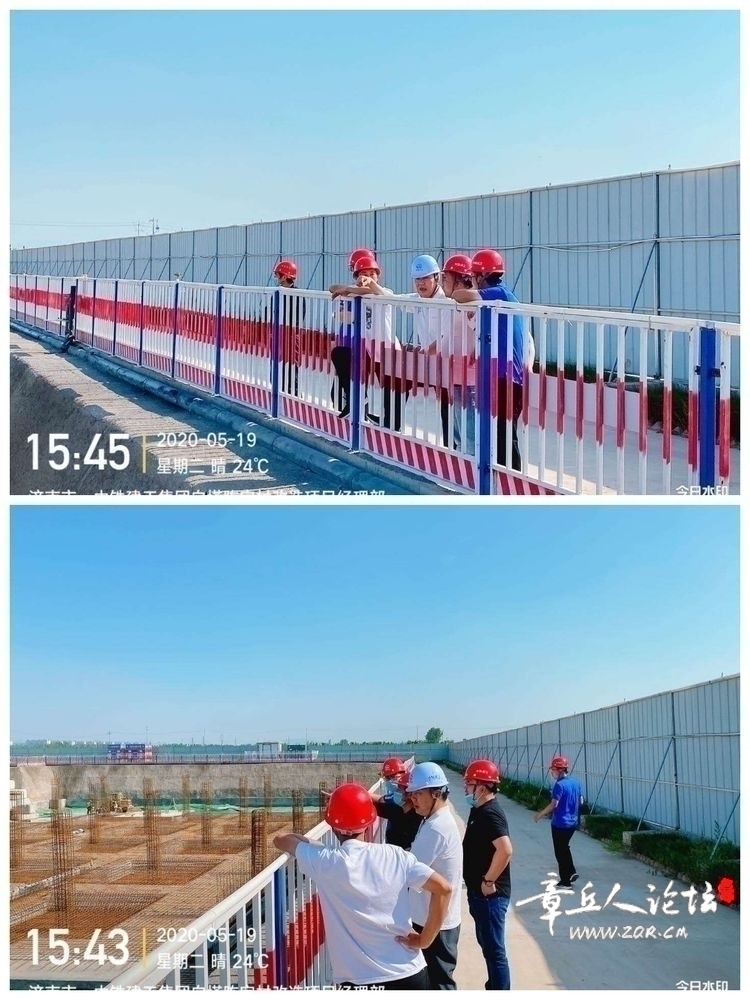

5月18日、19日安置房指挥部任主任、乔主任到东西姚安置房项目、白塔陈家安置房项目实地查看施工进度等相关情况。
任主任、乔主任检查东西姚项目施工情况
乔主任查看白塔陈家施工进度
5月18日安置房指挥部徐主任带市政,自来水,电力,天燃气,暖气等部门到后枣园东西类项目及经十东路北侧项目现场对接协商。

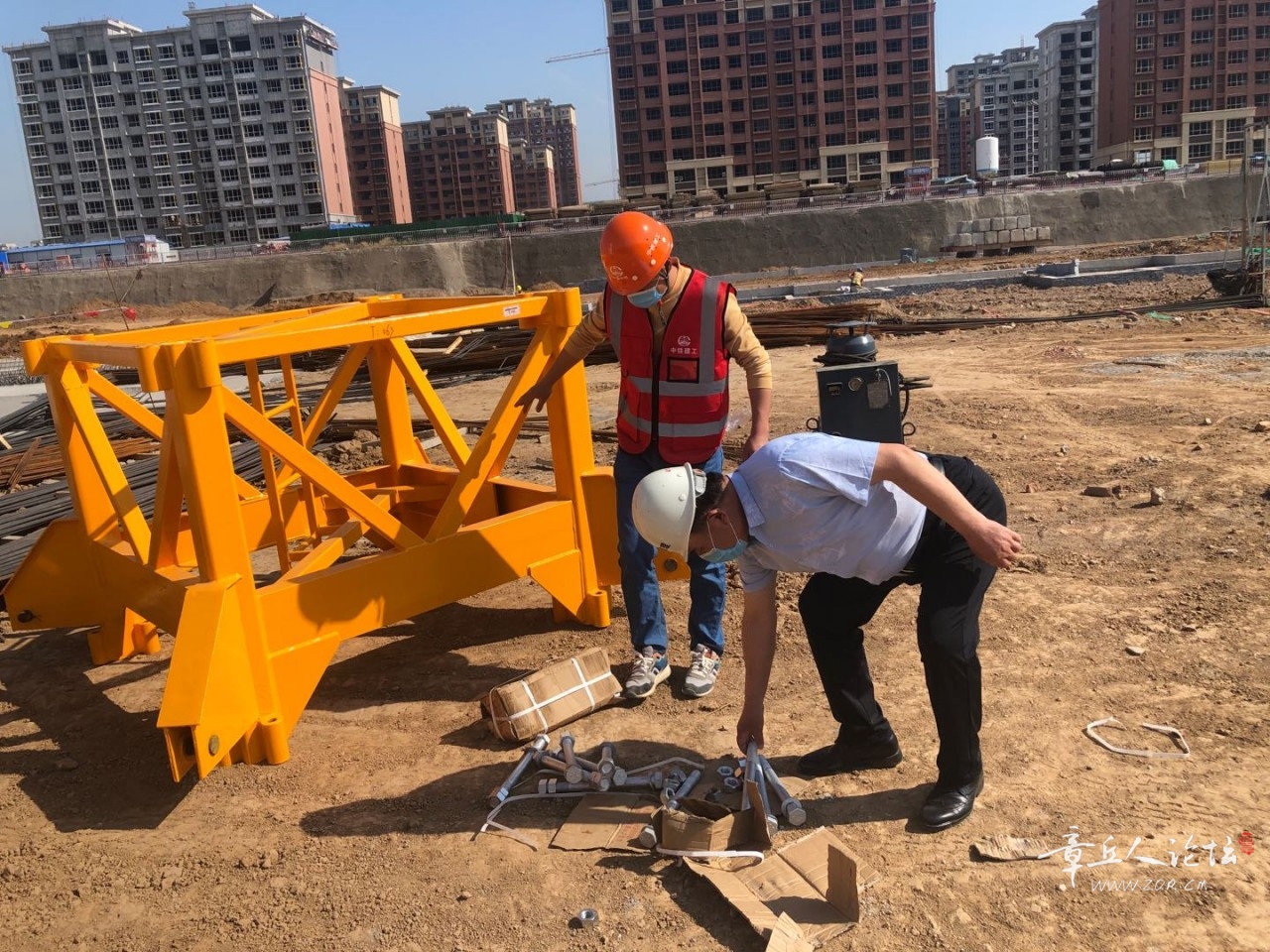

各部门后枣园东西类项目协商对接
各部门经十东路北侧项目协商对接

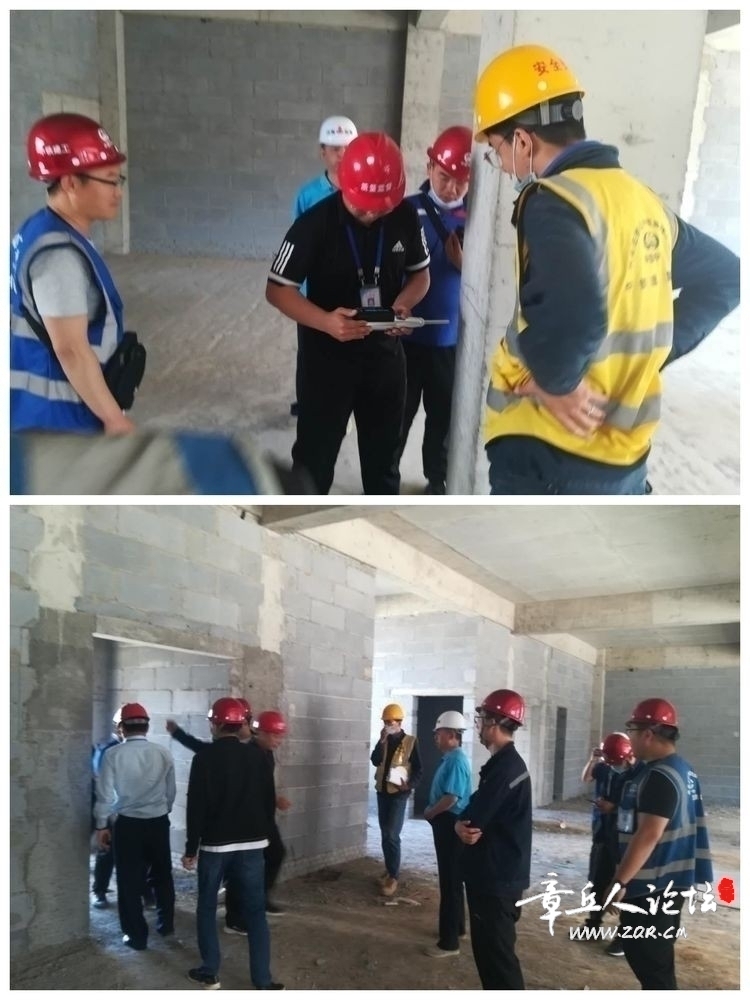

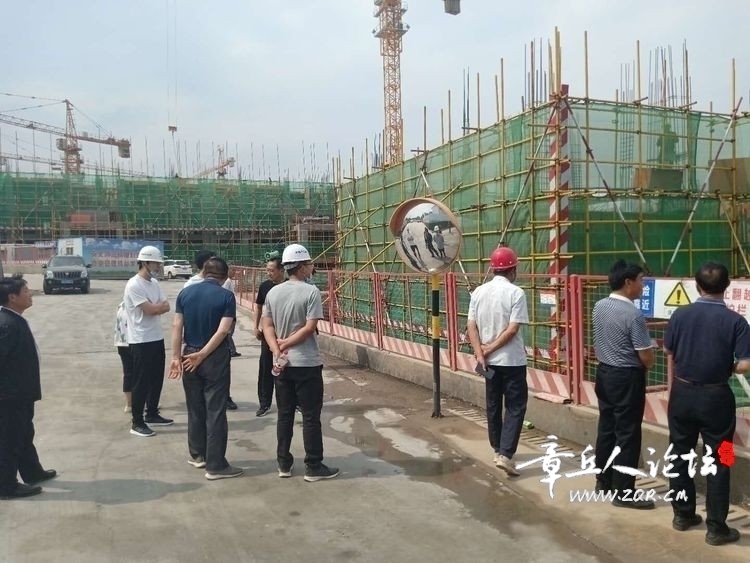

5月20日区质检站景科长带队对经十东路项目集体一商业S1、S2进行主体验收。
经十东路项目集体一商业S1、S2主体验收

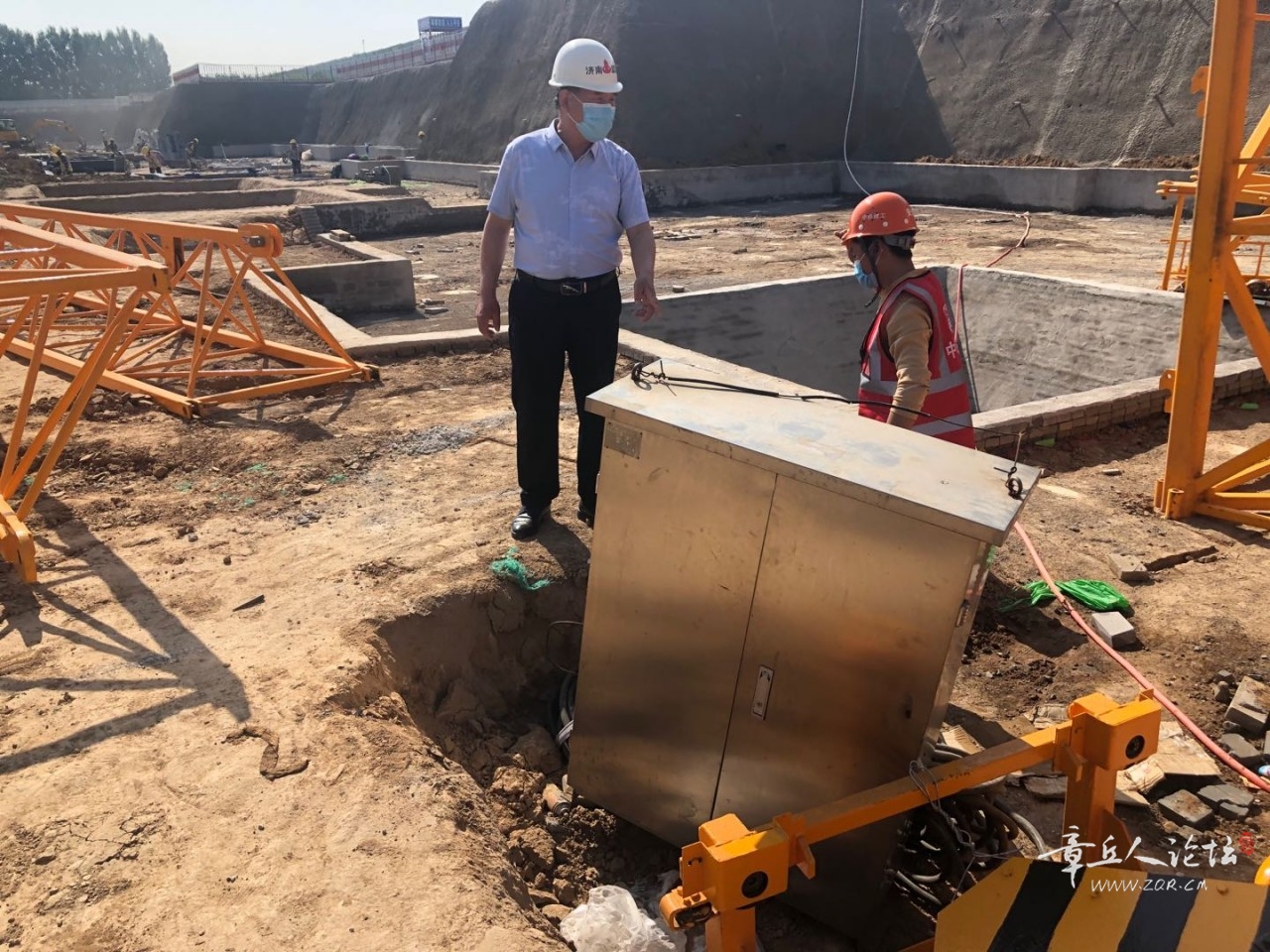

5月20日安监站刘科长和闫科长到后枣园工地检查项目施工安全及质量情况。
安监站后枣园工地检查施工情况
5月18日后枣园安置房项目对员工进行安全教育培训。

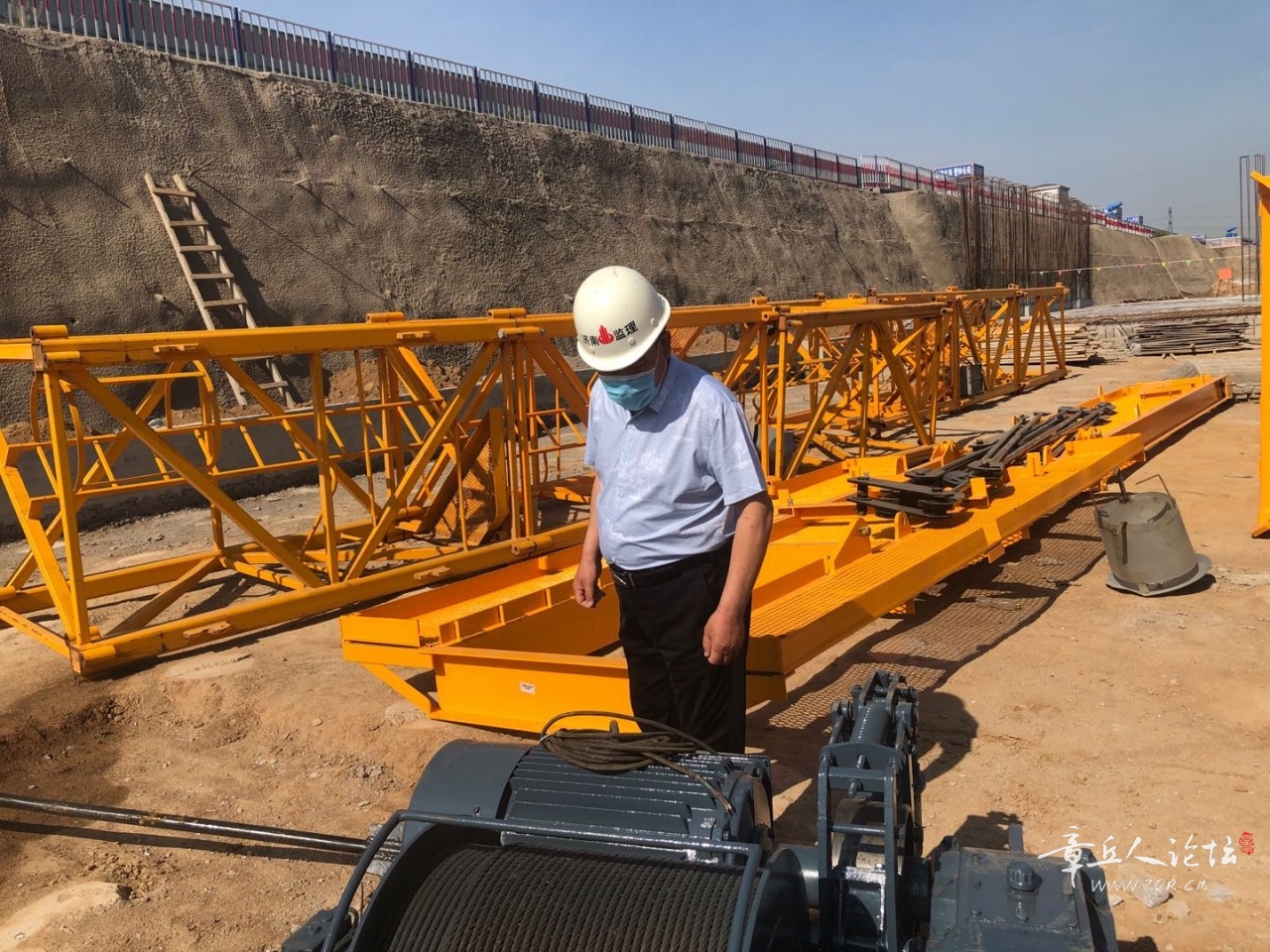

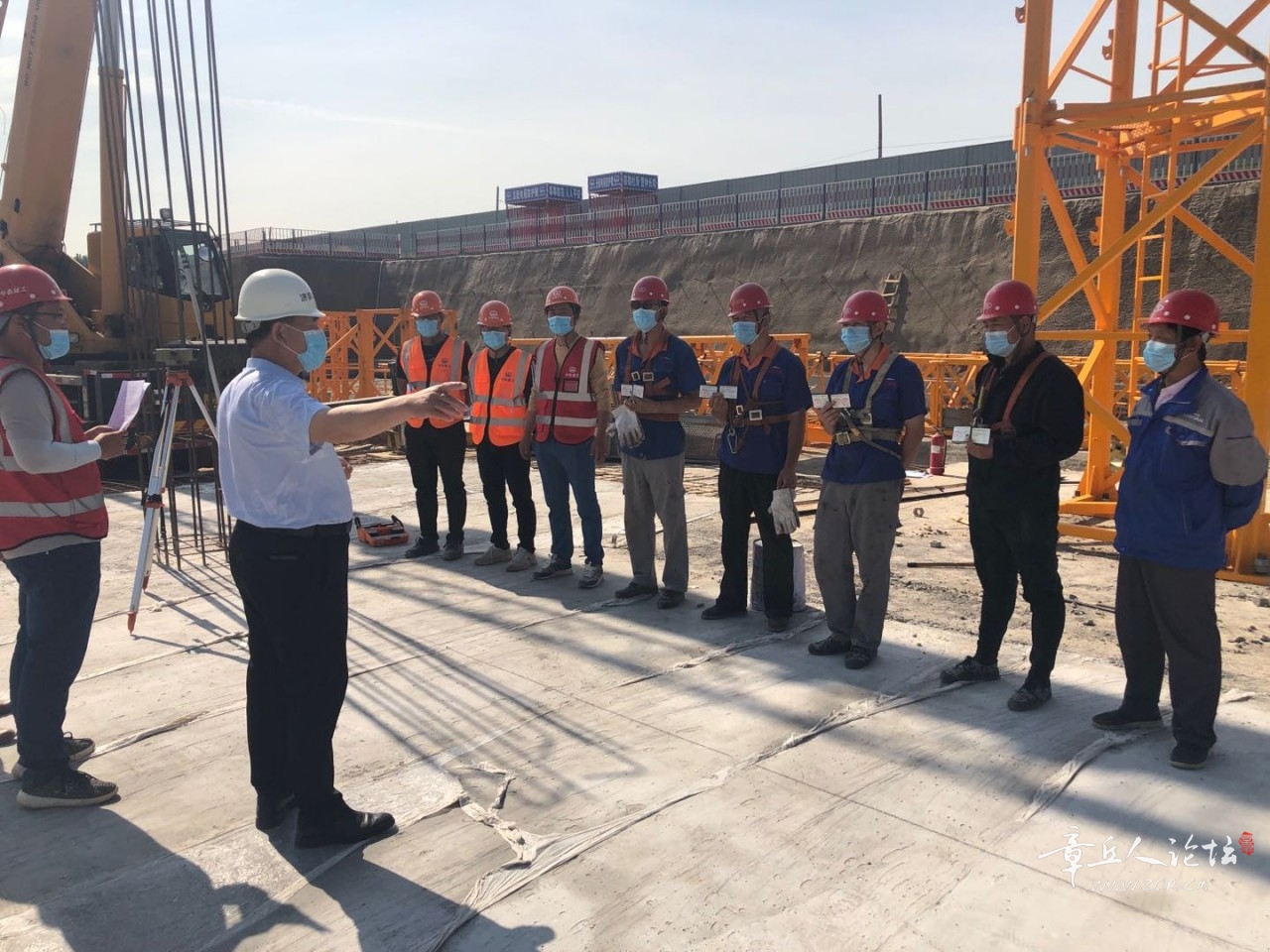

5月18日经十东安置房项目甲方、监理、施工单位进行拉拔试验。

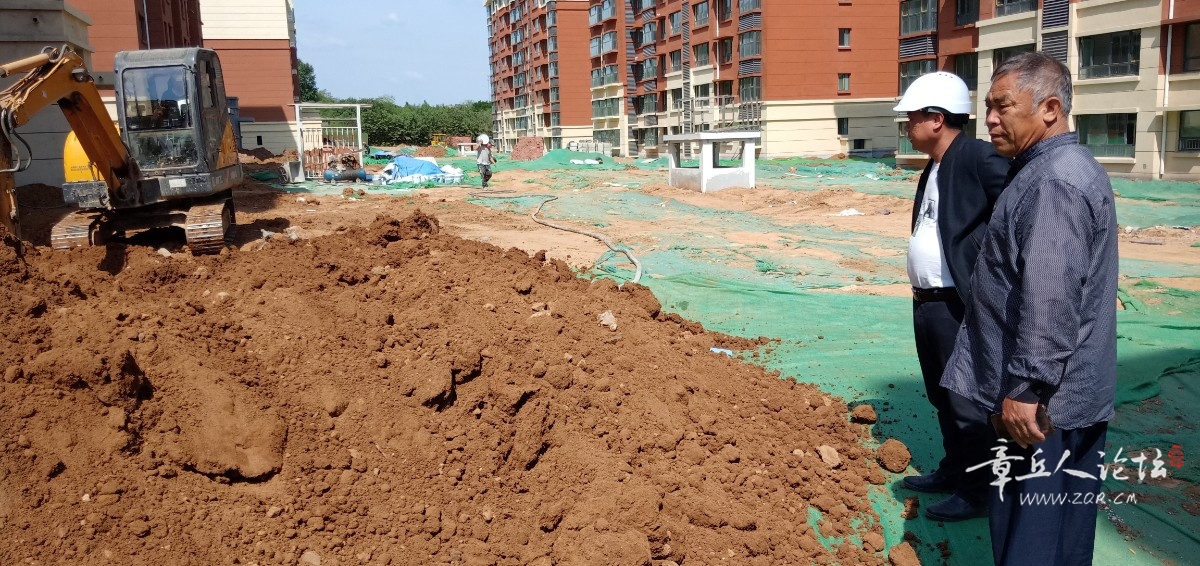

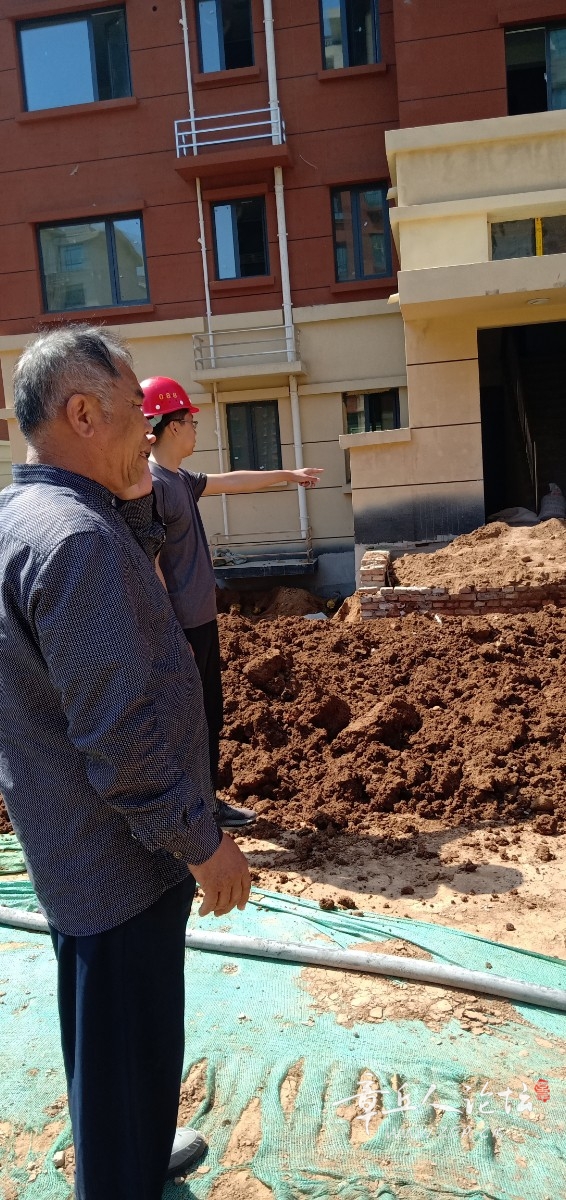

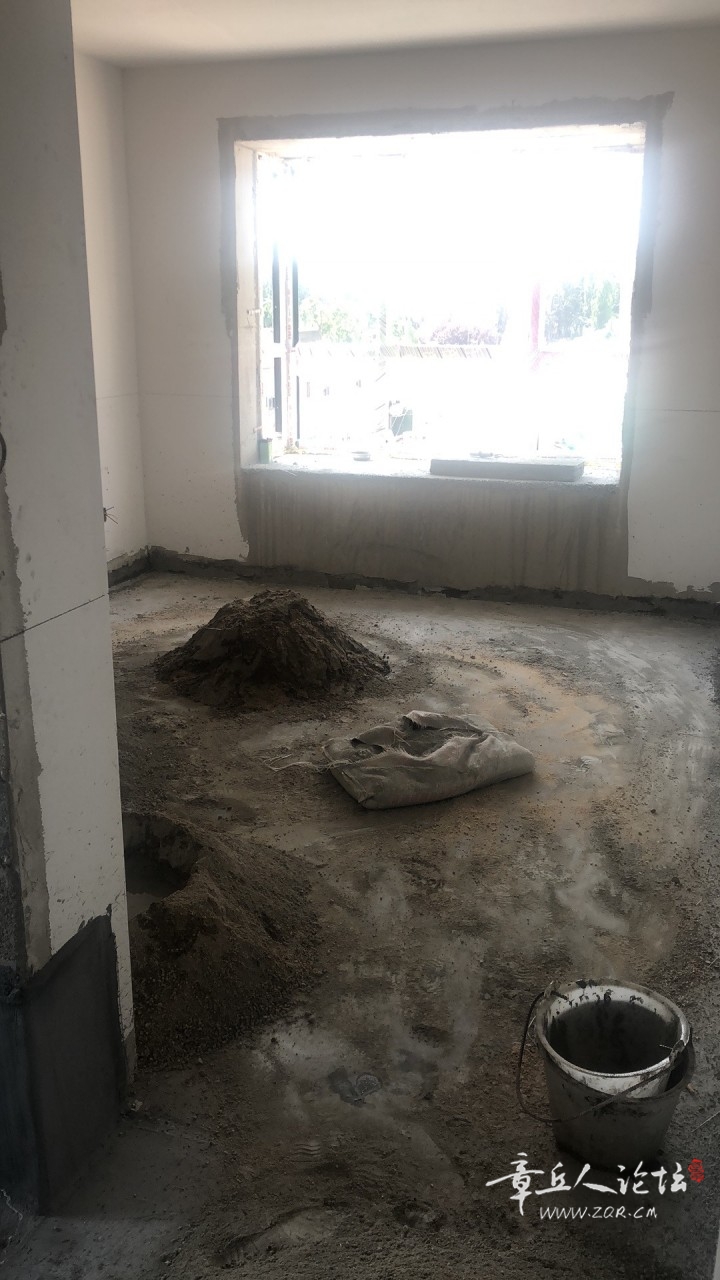

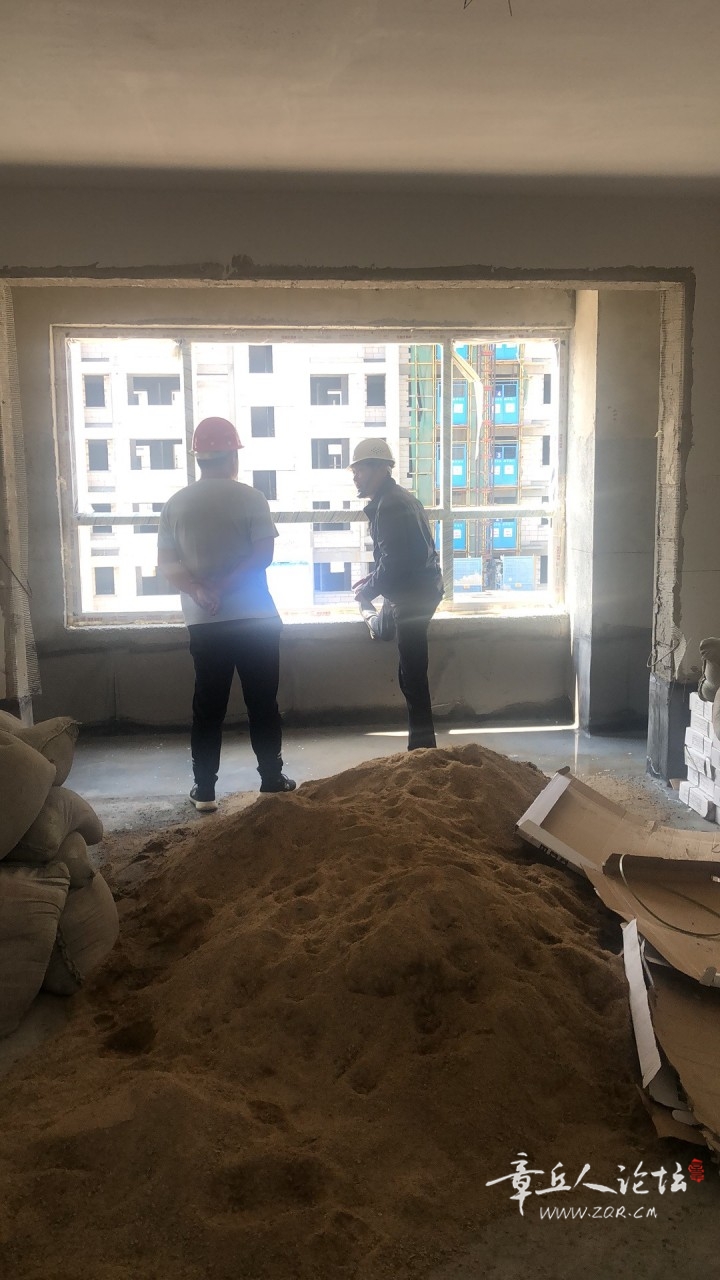

5月18日北皋埠安置房项目室内施工现场。

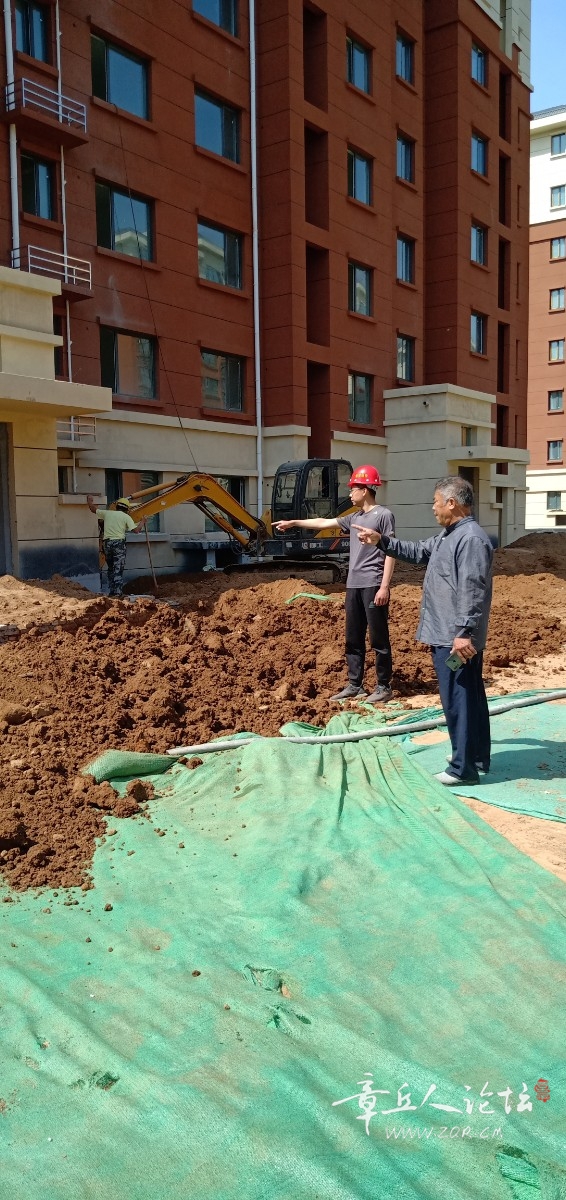

5月18日张家梅家睦里安置房施工现场。

5月19日经十东路安置房项目召开监理例会。

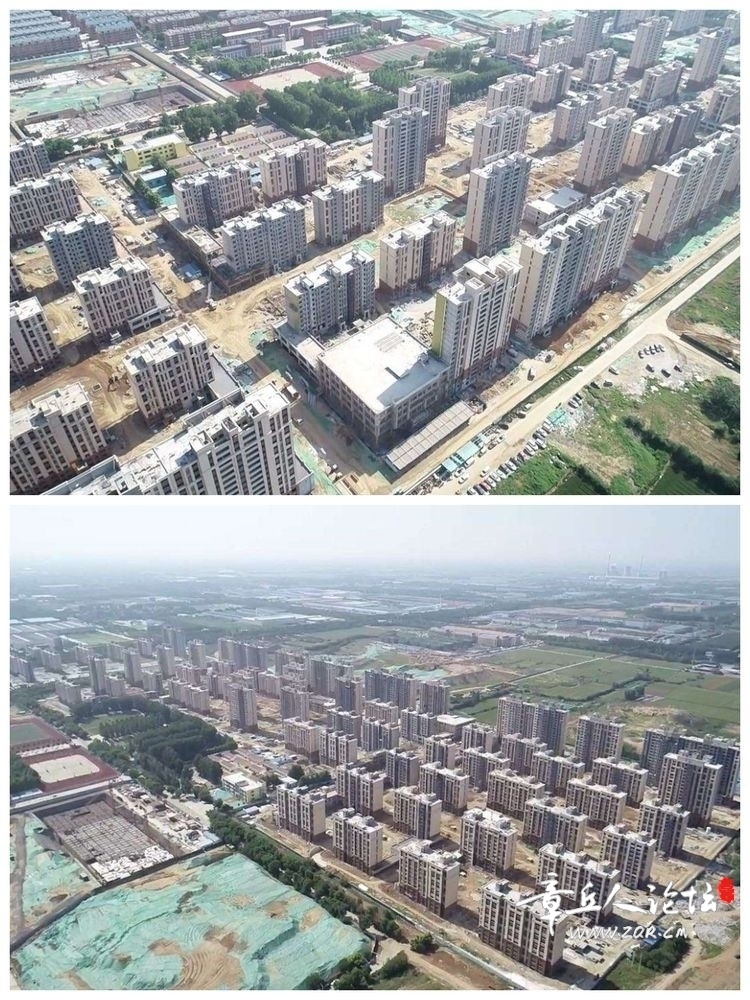

5月19日经十东路安置房航拍。

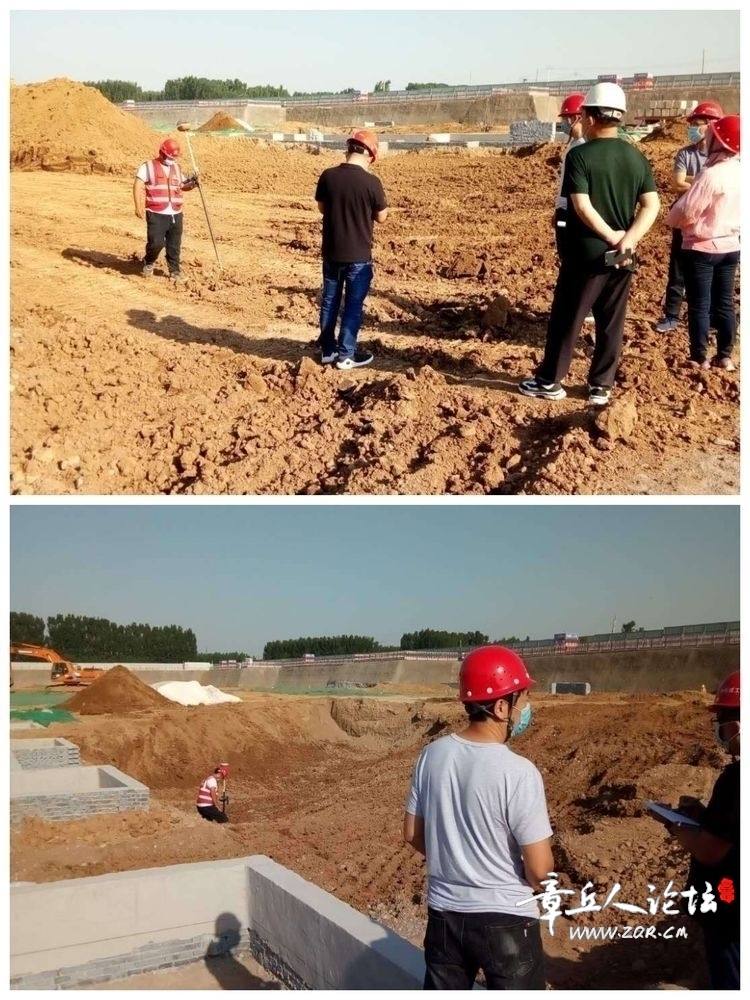

5月19日白塔陈家安置房项目甲方、审计、监理、施工,对河床开挖进行实际测量。
5月20日东西姚安置房项目安全检查监理会。

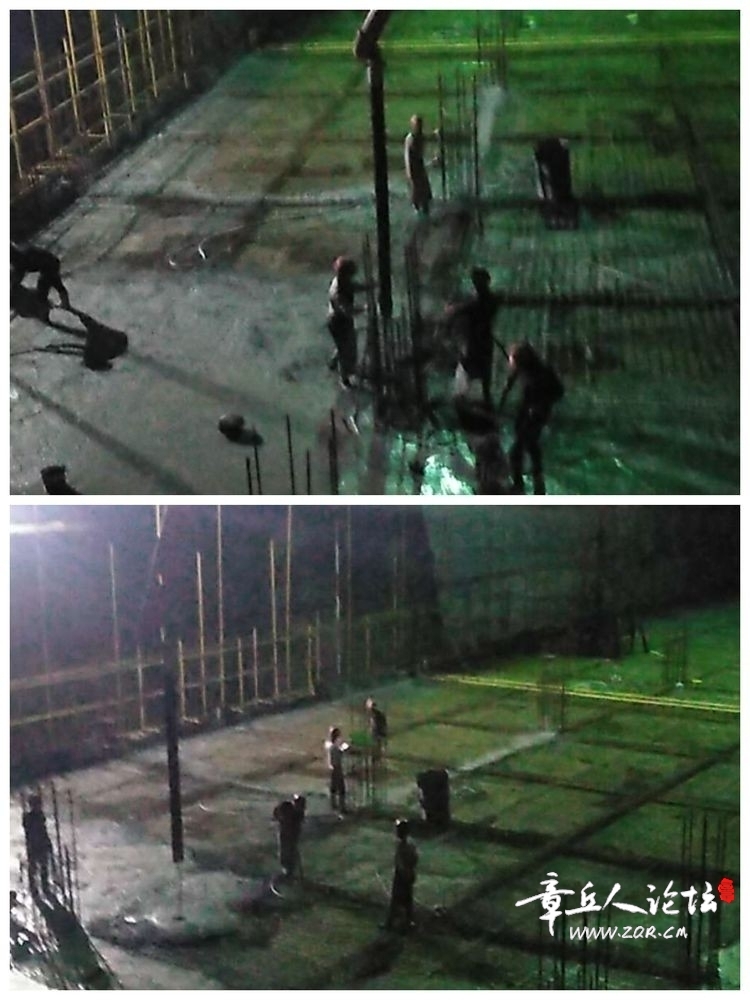

5月20日圣井驻地安置房项目商业中心负二层顶板浇筑。
5月21日陈家白塔安置房项目进行安全质量检查。

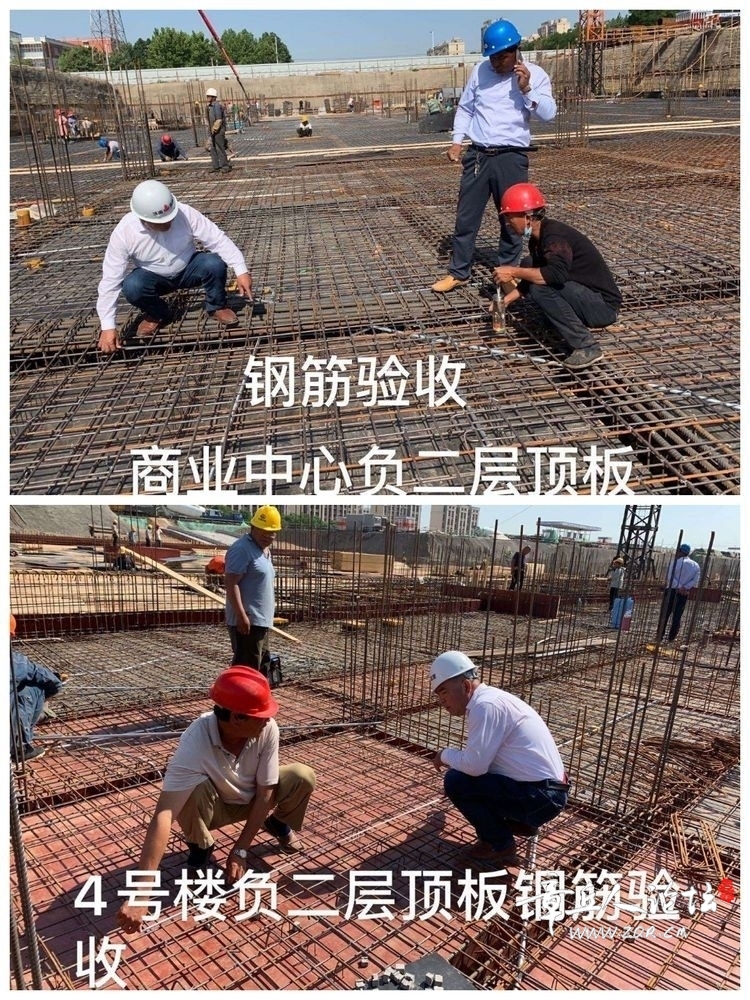

5月21日圣井驻地安置房项目钢筋验收。
5月21日东西姚安置房项目召开监理例会。

5月21日驻工地代表与总监巡查经十东路项目集体三地块瓷砖空鼓。
