本周工作如下:

一、规划方面:

1、东姚西姚孟阿用地边界确定,正在规划方案;

2、垛庄安置区用地边界基本确定,下步深化规划方案;

3、官庄安置区第二稿规划已出,用地边界基本确定。

二、招投标方面:

1、长青监理招标完成;

2、东类片区施工总承包招标完成。

三、施工方面:

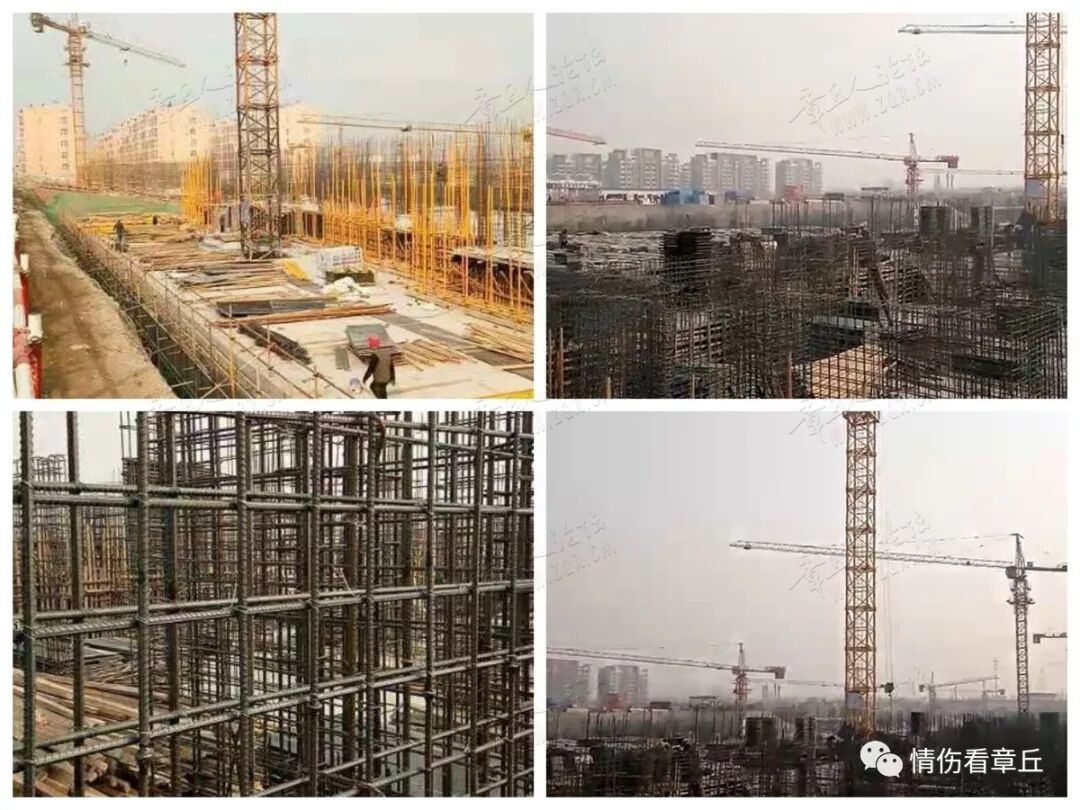

1、贺套、查旧主体已完成,正进行室外管网开挖、安装及道路压实工作;

2、老四中周边片区、后枣园大义田正在施工基础、主体和车库;

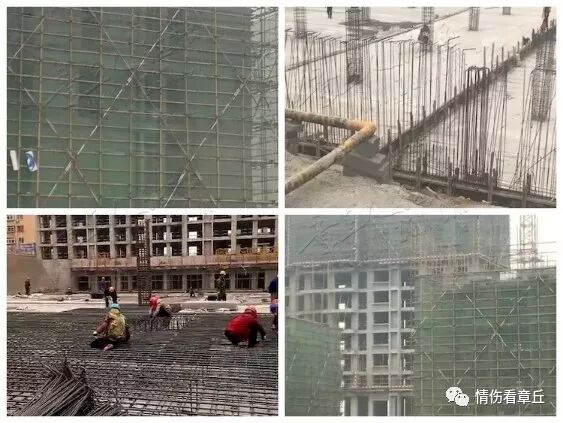

3、福康路南侧1#—21#楼主体已验收,幼儿园准备封顶;

4、老四中周边沿街正在施工主体;

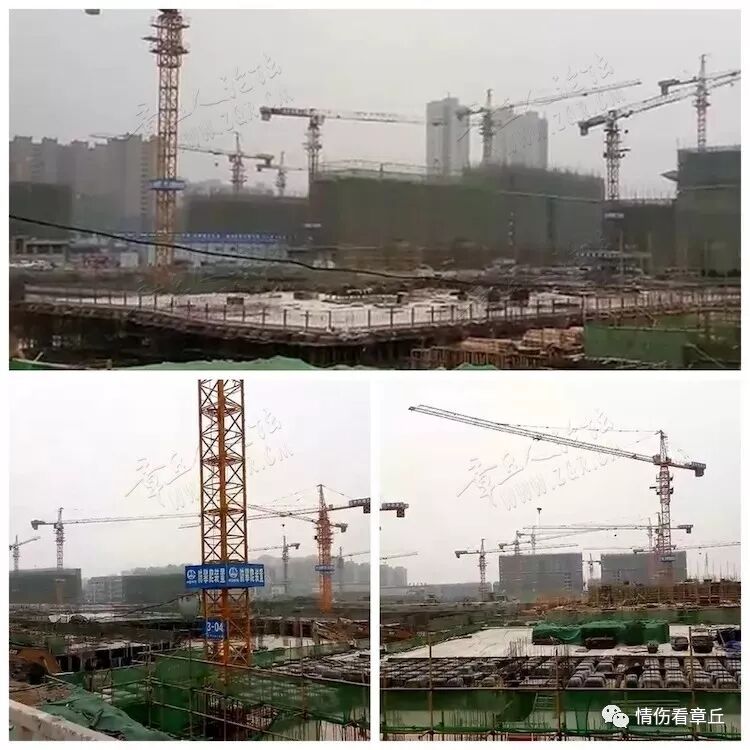

5、经十东路北侧片区正在施工主楼和车库;

6、东风煤矿幼儿园、7#楼主体验收完成,正在施工主体和地下车库;

7、西琅沟正在施工基础和主体;

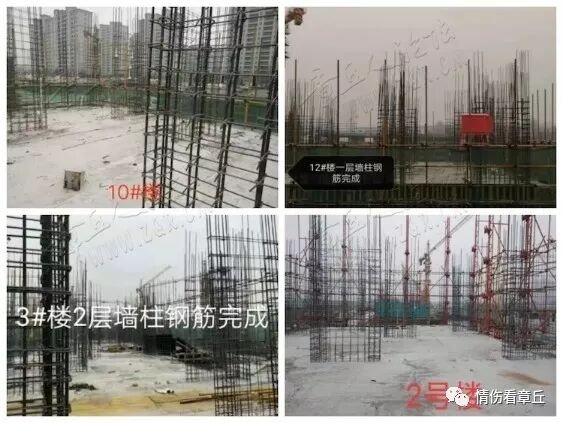

8、东琅沟住宅1#—15#楼主体已封顶,正在施工东、西商业基础和幼儿园的基础垫层;

9、党校街南首正在开挖主楼二号楼基础;

10、白云路以西正在施工洗车机、洗车平台、生活区板房和道路;

11、东西沟头李家埠B地块注浆验证孔全部完成,实际钻孔注浆完成420个,正在排渣和施工临电;

12、张家梅家睦里注浆完成60%,箱变安装完成,正在施工生活区临时围挡;

13、北皋埠正在施工基坑、西侧环路浇筑和北侧、东侧成孔灌浆;

14、东类片区正在施工围墙和地勘;

15、西鹅刘台正在施工临建和边坡支护;

16、刁镇旧村改造项目一期、绣惠安置区围挡建设完成。

四、手续方面:

1、东琅沟安置房项目规划用地许可证办理完成;

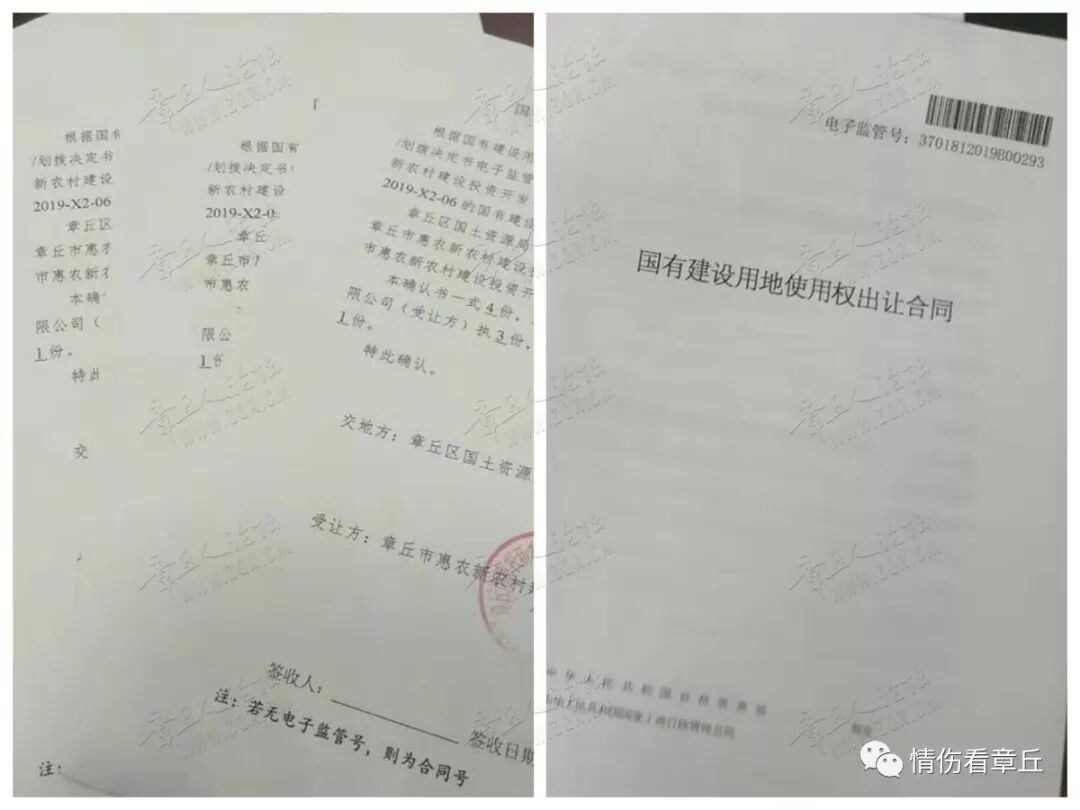

2、经十东路北侧、东风煤矿等6宗土地签订国有土地出让合同;

3、杨胡安置房项目缴纳国有土地出让金。

察看垛庄安置区现场

现场察看老四中周边高压线迁移进展

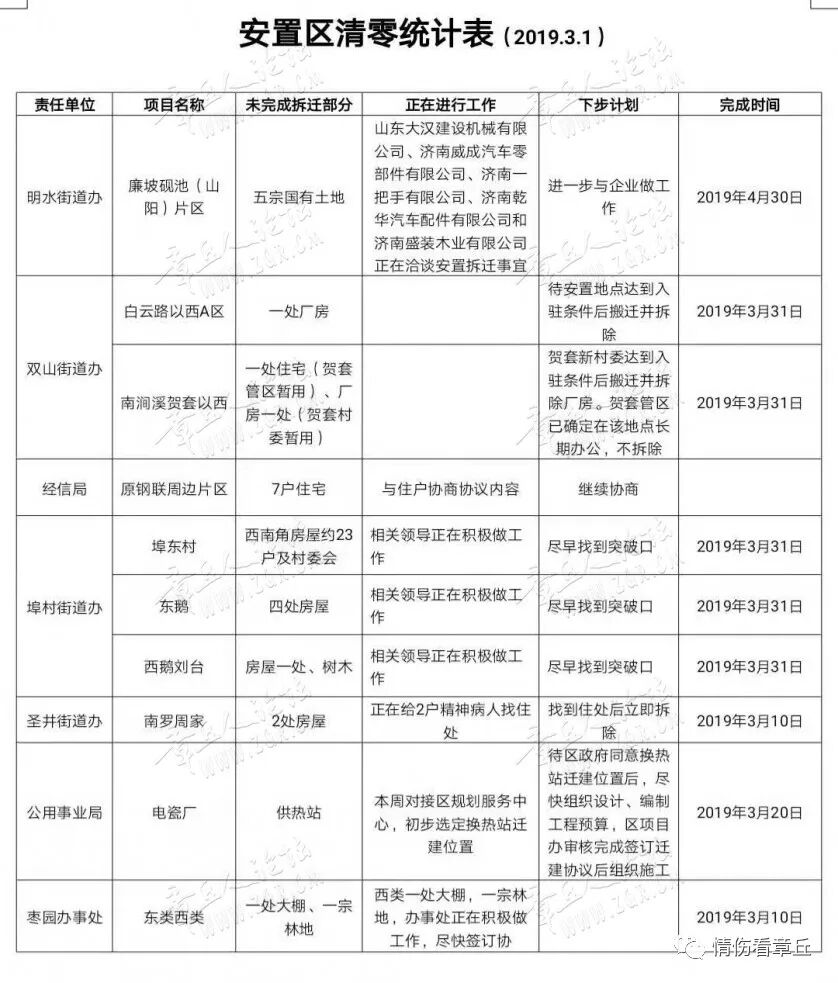

安置区清零统计表

白塔陈家安置区定点放线并排查现场

经十东路北侧、东风煤矿等6宗土地签订国有土地出让合同

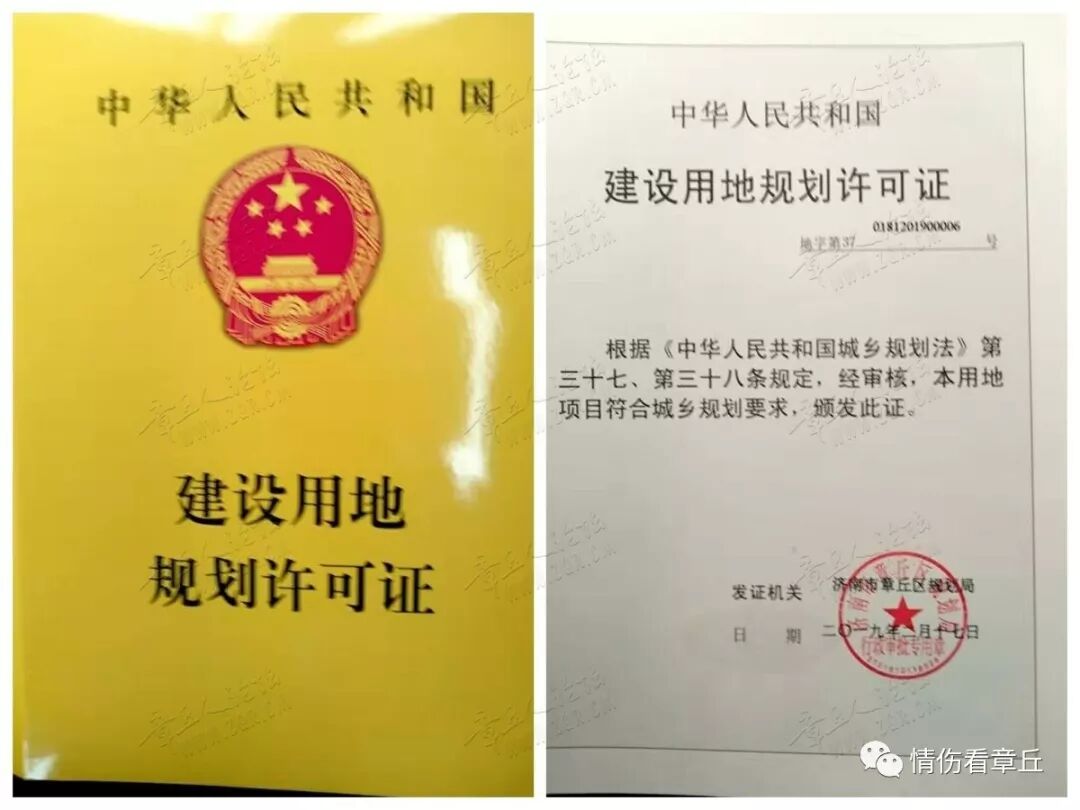

东琅沟安置房项目规划用地许可证办理完成

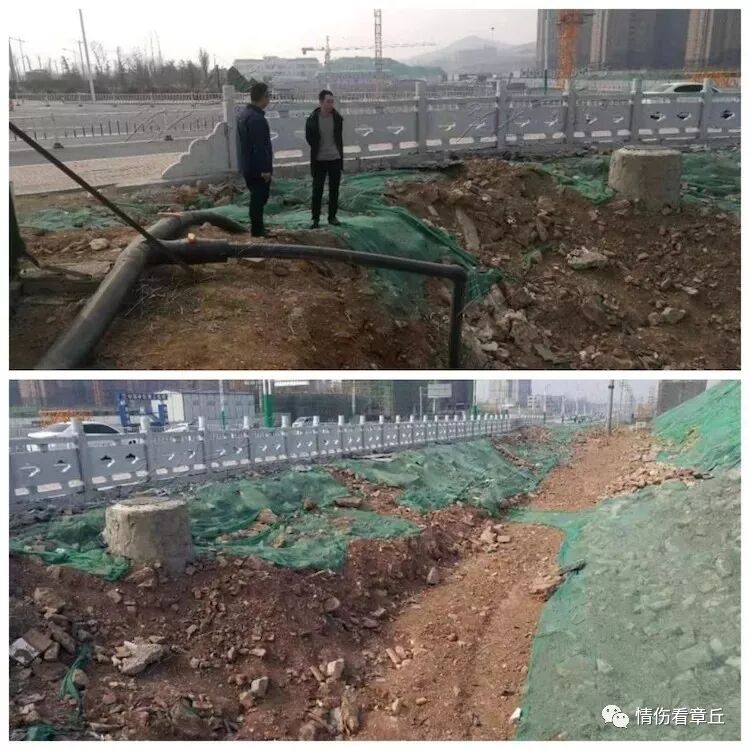

对接白泉安置房项目,现场察看安置区周边绿化地形问题

白泉安置区施工现场

杨胡安置区施工现场

西琅沟安置区施工现场

老四中周边片区施工现场

北皋埠安置区施工现场

信息来源:章丘区安置房建设指挥部
