章丘区安置房建设最新进展(3月第4周)

[复制链接]
阅读字号:
发表于 2019-3-22 19:07 | 显示全部楼层 |阅读模式
[/url][url=https://mp.weixin.qq.com/s?__biz=MzI4NTQyODM2Ng==&mid=2247484631&idx=1&sn=2d72fbdcfb2ef578cd1d64a5ecce8050&scene=21#wechat_redirect]

章丘区安置房建设最新进展

本周工作如下:
一、规划方面
1、鲍庄滕朋规划已定稿;
2、东姚西姚孟阿规划CAD已形成,正定义建筑风格;
3、文祖大寨安置区补充社区规划审批文本,修改安置区规划;
4、龙山安置区正定义建筑风格。

二、招投标方面:
1、刘台西鹅、北皋埠招标办正在审核招标文件;
2、南罗周家已发布招标公告;
3、东琅沟景观管网、月宫景观管网、老四中景观管网、西琅沟景观管网、福康路南侧景观管网、东风煤矿景观管网、陈家白塔招标控制价大项目办已审核完成,开始进入招标流程。

三、施工方面:

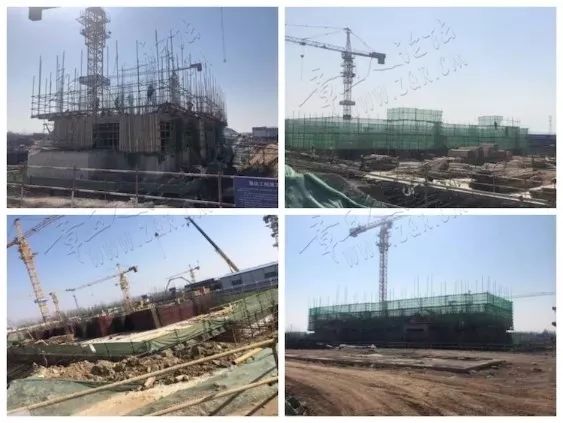

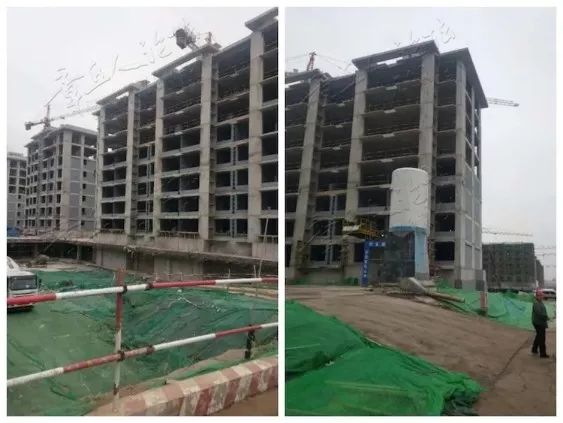

1、贺套、查旧主体已完成,正在施工室外管网和道路;

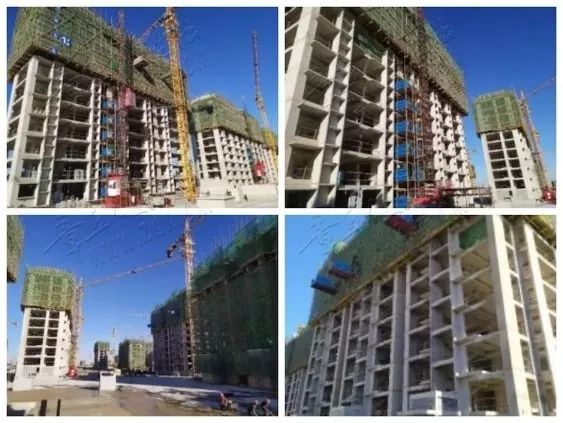

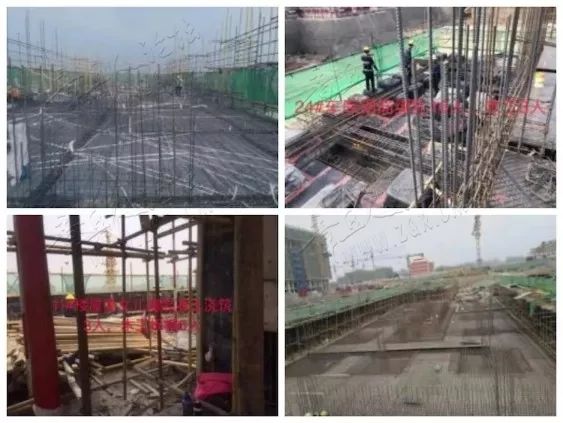

2、老四中周边片区正在施工主体、基础和车库,其中B区所有单体基础工程全部完成并验收合格;
3、福康路南侧正在施工内外墙,幼儿园主体已完成;
4、老四中周边沿街正在施工主体;
5、经十东路北侧、白泉、后枣园大义田正在施工基础、主体和车库;
6、东风煤矿正在施工二次结构、墙体抹灰和车库;
7、西琅沟、月宫正在施工基础和主体;
8、东琅沟住宅等待验收主体,正在施工幼儿园和东、西商业主体;

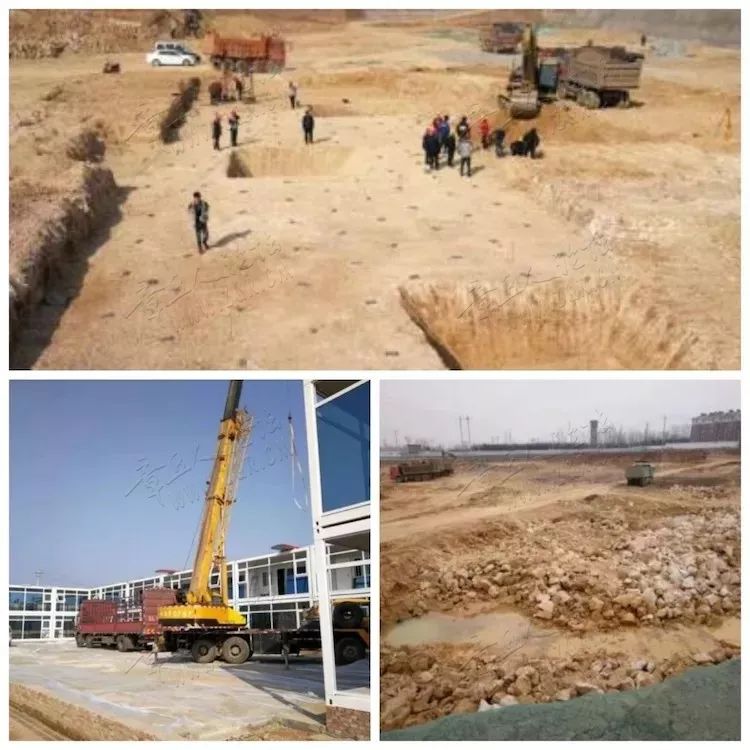

9、党校街南首2#、4#楼基础开挖基本完成,3#楼基础开挖完成50%;
10、杨胡正在施工基础、主体和土方;

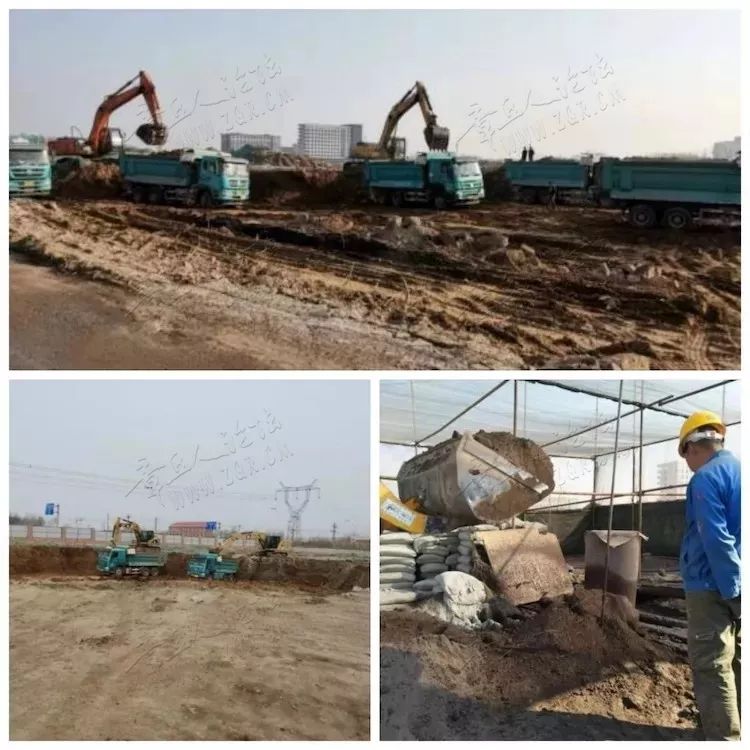

11、廉坡砚池(山阳)片区、南凤东鹅正在开挖土方;
12、分水岭临时施工道路浇筑、洗车台安装、4#、6#、8#、10#楼基础开挖完成;
13、白云路以西办公区、洗车机已完成;

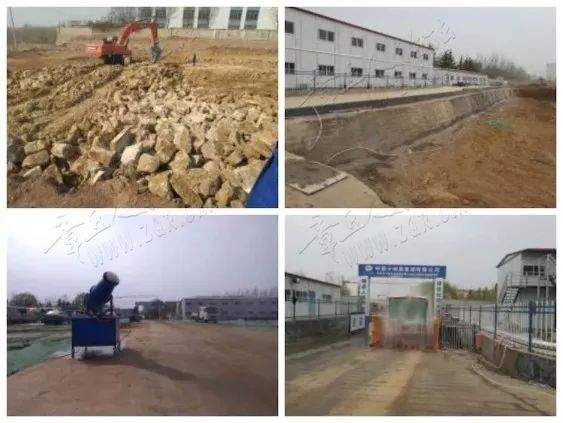

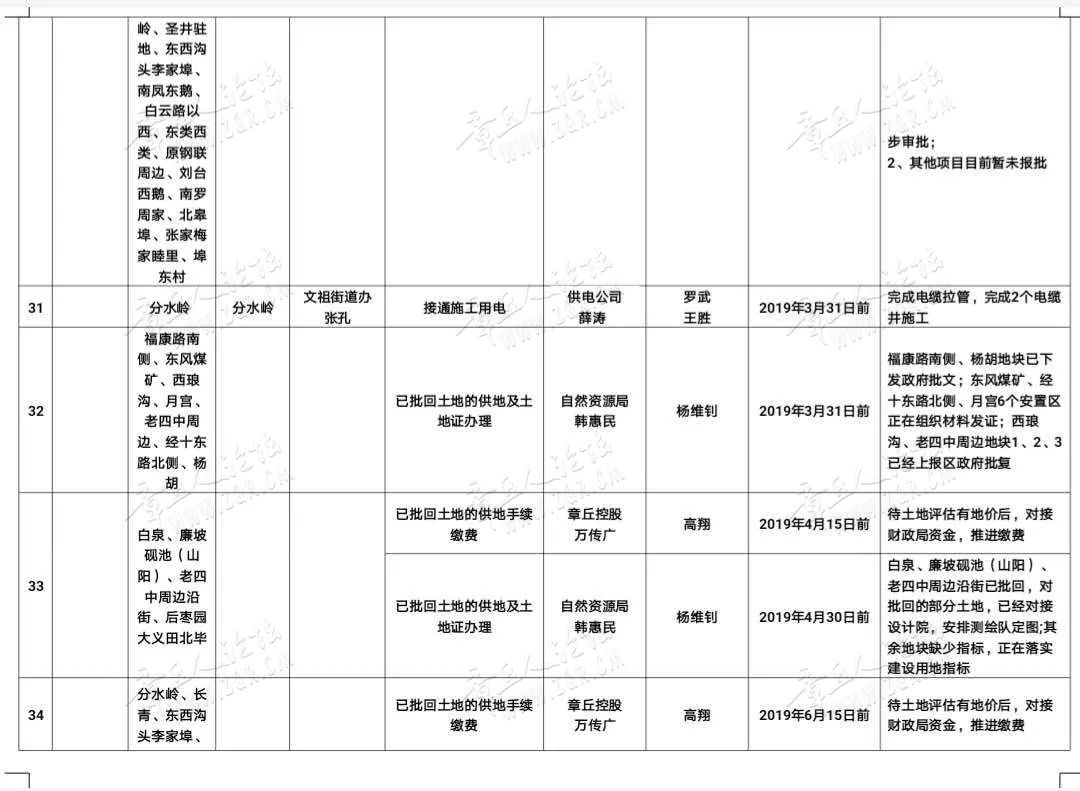

14、东西沟头李家埠排渣、B地块注浆完成,准备开挖土方;
15、原钢联周边可动部分清表、排渣外运施工基本完成,准备开挖基坑;

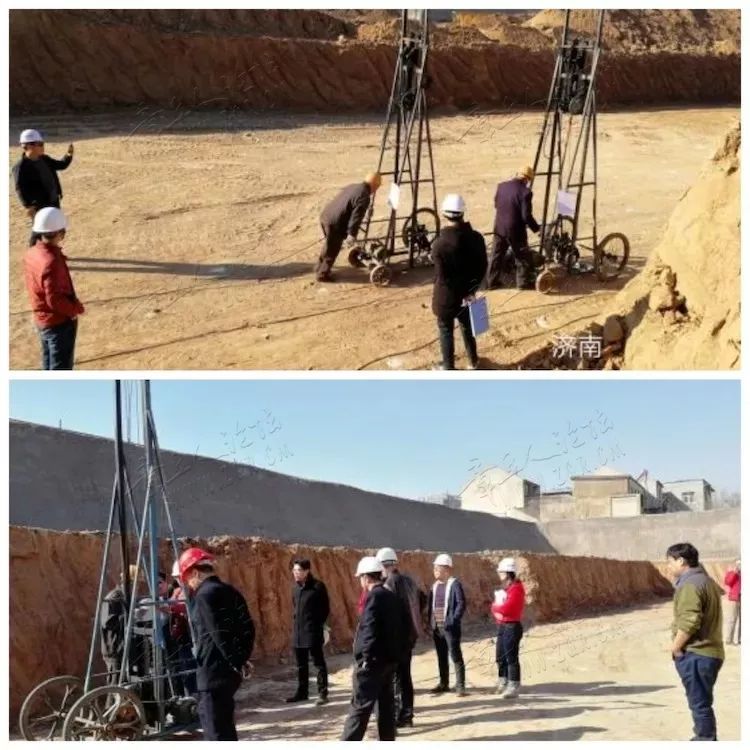

16、张家梅家睦里注浆孔完成858个,正在开挖基槽;
17、北皋埠正在施工基础、基坑、塔吊基础和土石方工程;南罗周家正在排查现场;
18、东类片区正在建设办公区、生活区;
19、西鹅刘台正在施工土方和边坡支护。

四、手续方面:
1、东风煤矿、月宫、经十东路北侧6宗安置房建设用地土地证办理完成;
2、起草请示,调整三个项目的立项;
3、准备材料,办理东琅沟、经十东路北侧等项目的工程许可。

组织有关镇街包项目负责人、中铁十九局负责人及项目经理召开工程进度推进会议

3月21日,章丘新闻中心、电视台报道安置房建设相关情况。截至目前,点击量21890次,答复来访电话36个,答复来访邮件29封

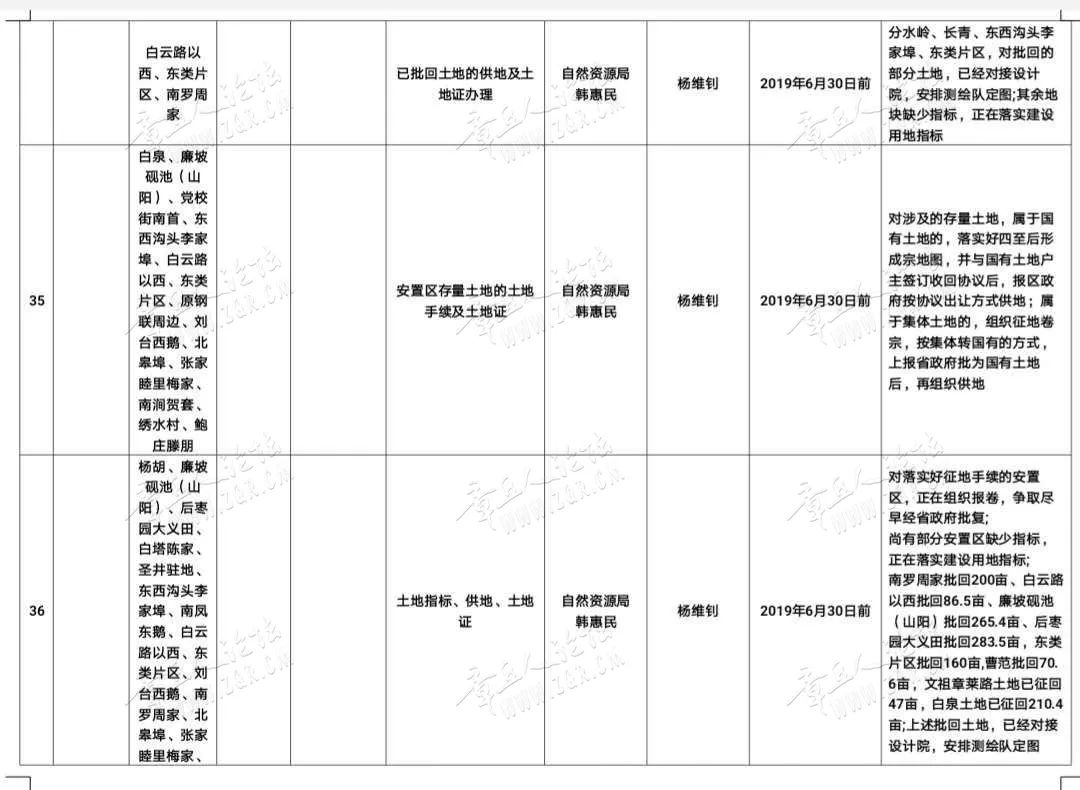

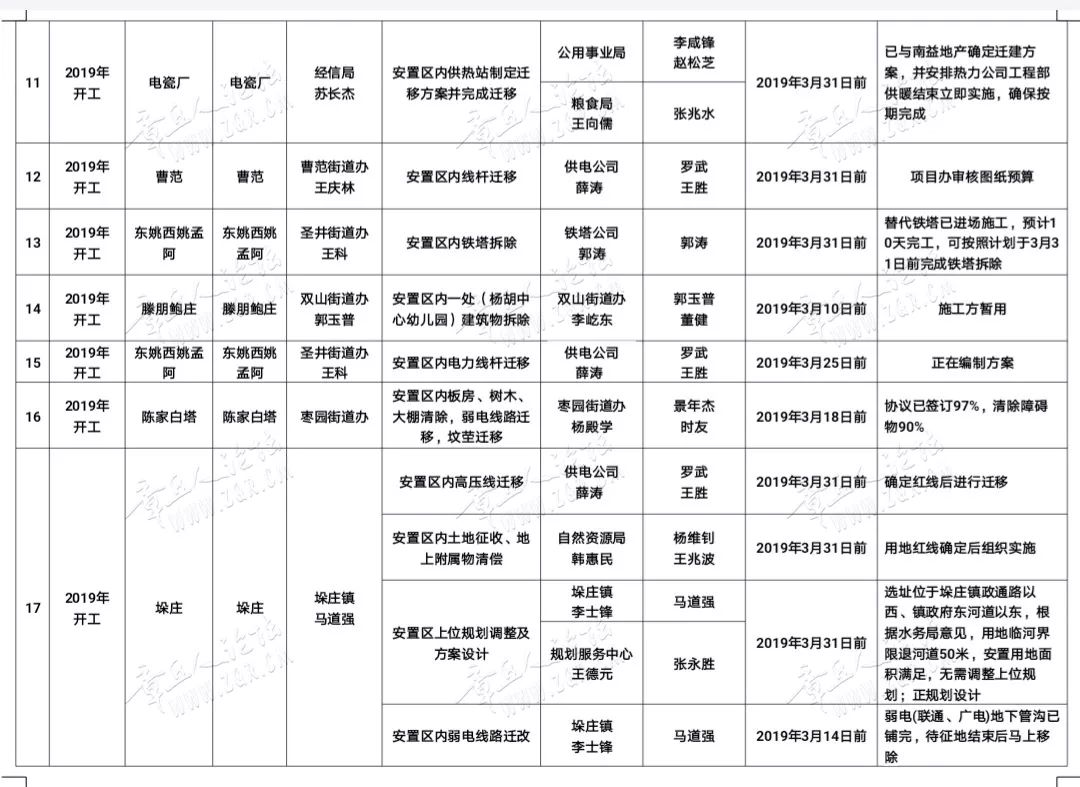

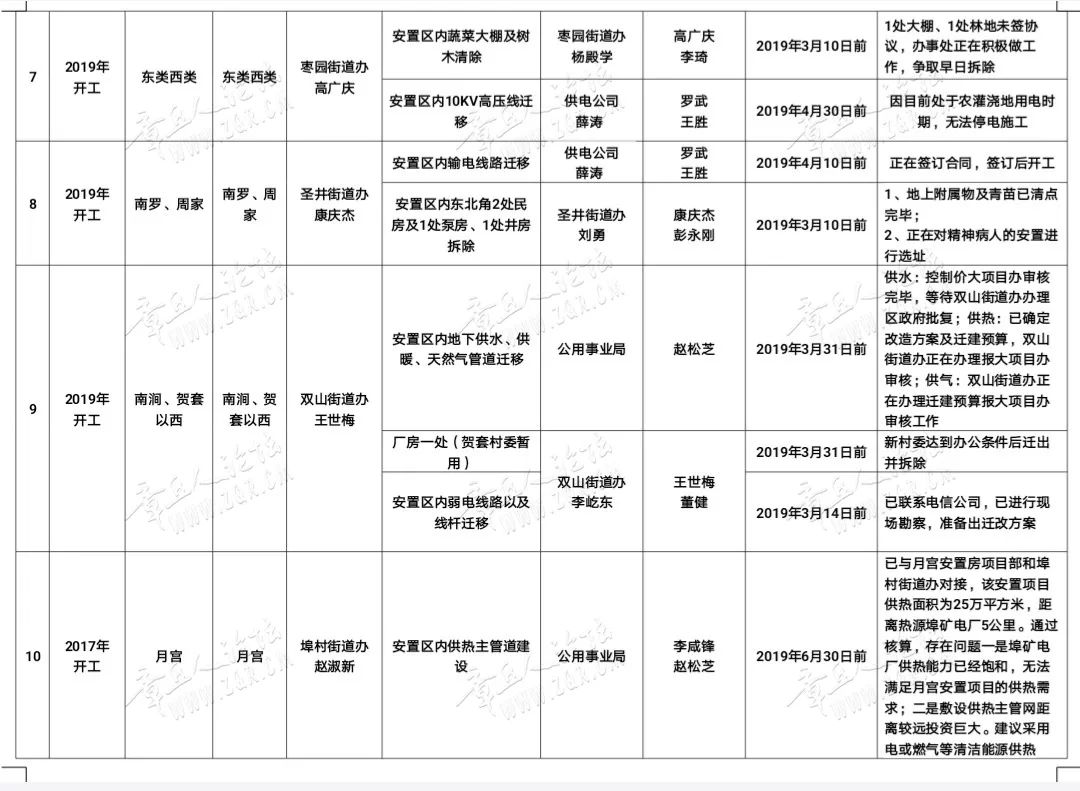

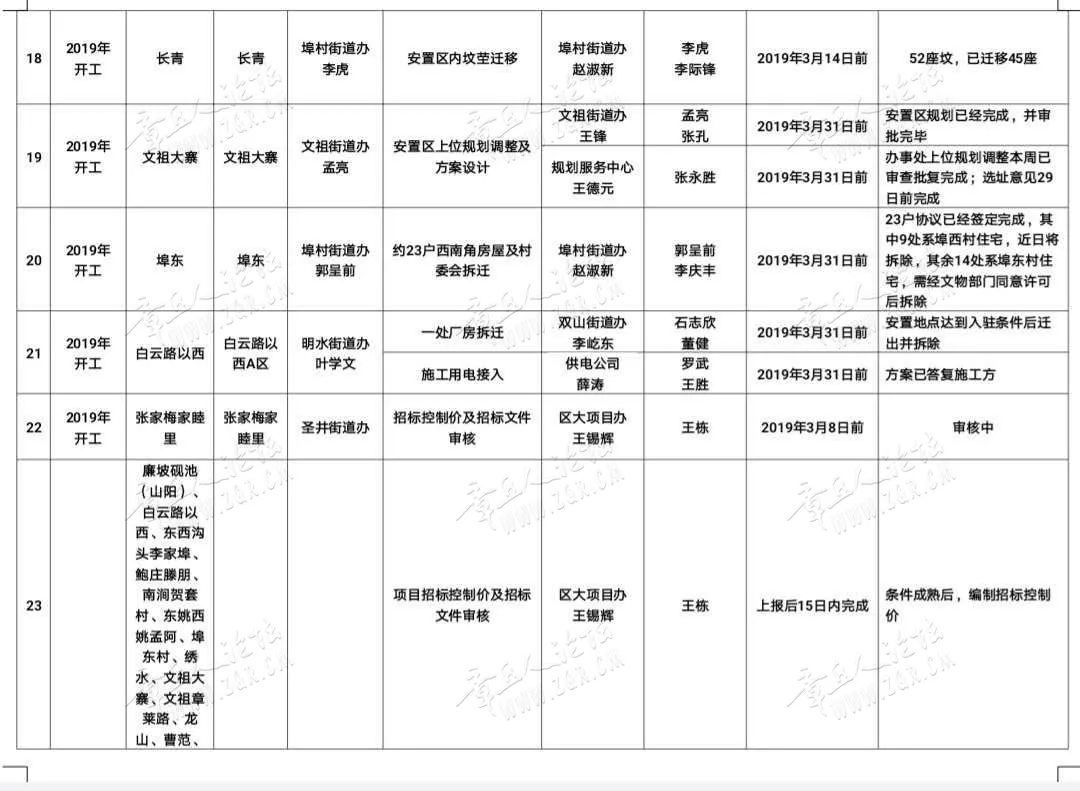

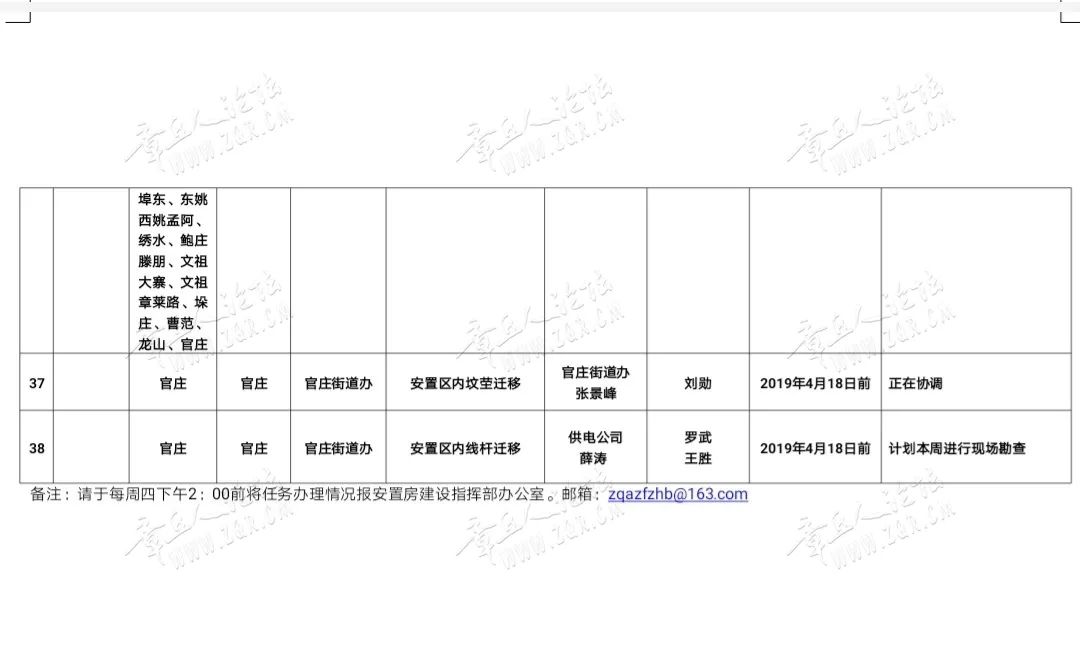

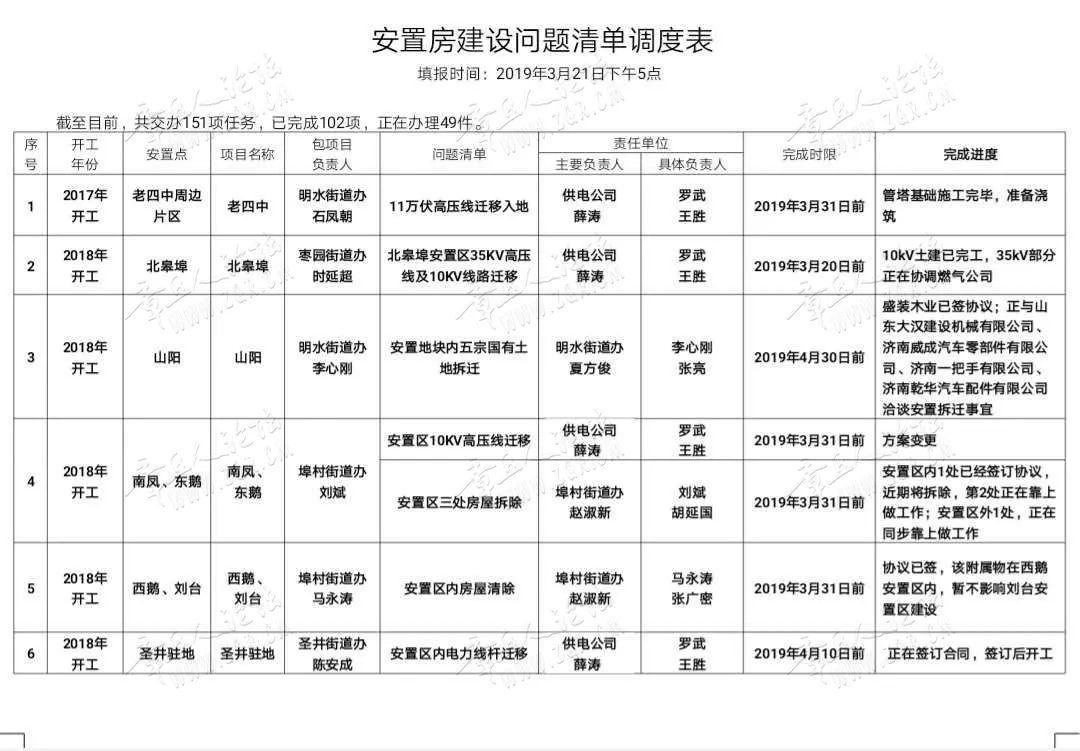

安置房建设问题清单调度表

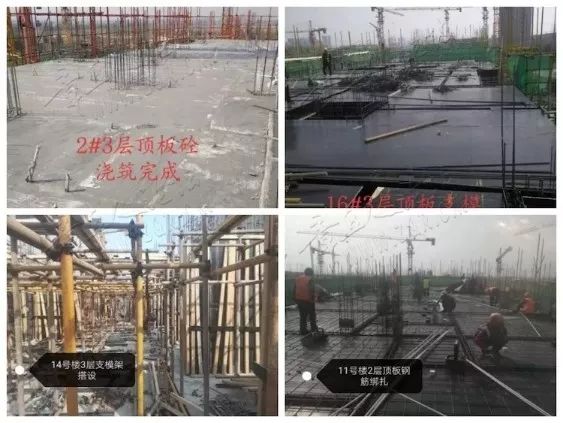

白泉安置区施工现场

东风煤矿安置区施工现场

杨胡安置区施工现场

西琅沟安置区施工现场

月宫安置区施工现场

北皋埠安置区施工现场

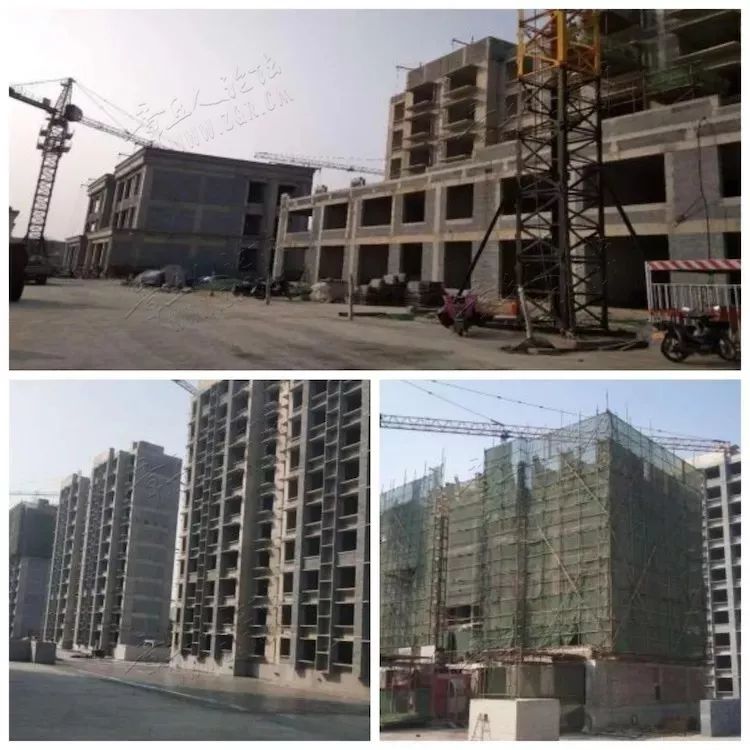

老四中周边A区施工现场

老四中周边B区施工现场

老四中周边C区施工现场

后枣园大义田北毕安置区施工现场

南凤东鹅安置区施工现场

西鹅刘台安置区施工现场

张家梅家睦里安置区施工现场
(信息来源:章丘安置房建设指挥部)
