章丘安置房建设最新进展(3月15日)

本周工作如下:
一、规划方面:
1、南涧贺套以西项目平面图已完成;
2、鲍庄滕朋项目平面图、效果图、鸟瞰图已完成;
3、绣水项目已经规划中心出具最新选址意见,重新开始规划布局;
4、东姚西姚孟阿项目平面图已完成;
5、官庄安置区用地边界已确定,开始调整规划。

二、招投标方面:
1、圣井驻地监理、施工总承包已发招标文件,分别定于3月底日、4月初开标;
2、南凤东鹅、刘台西鹅、北皋埠、南罗周家招标控制价经大项目办出具最后意见,下步发布招标公告。
三、施工方面:

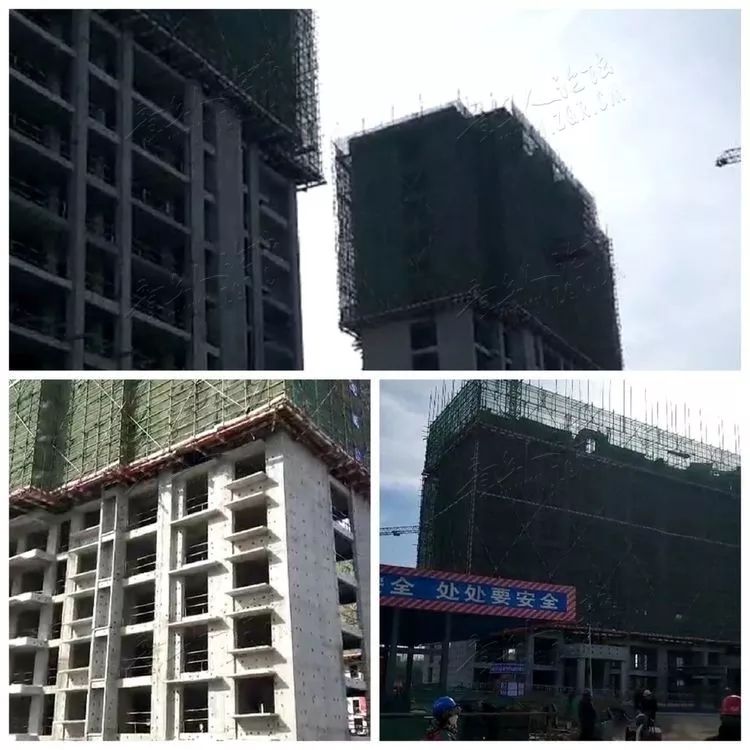

1、贺套、查旧主体已完成,正在施工室外管网和道路;
2、老四中周边片区、经十东路北侧、月宫、白泉、后枣园大义田正在施工基础、主体和车库;

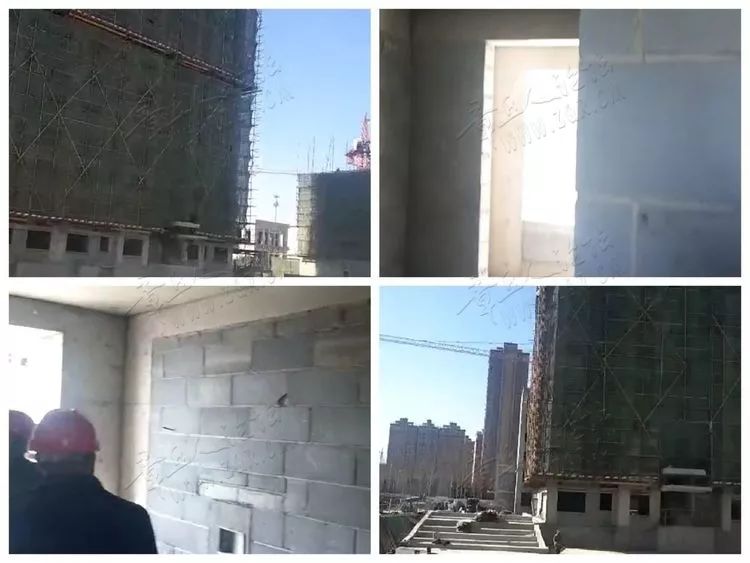

3、福康路南侧1#楼—21#楼主体已验收,正在抹灰和施工防水;
4、老四中周边沿街正在施工主体;
5、东风煤矿正在施工二次结构、抹灰和车库;
6、西琅沟正在施工基础和主体;
7、东琅沟住宅等待验收主体和东、西商业基础,正在施工幼儿园;

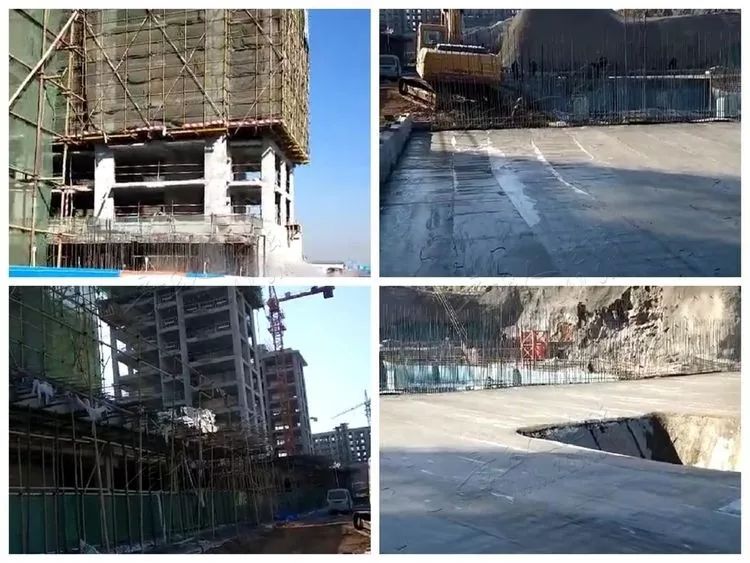

8、党校街南首主楼一号、二号、四号楼基础开挖完成100%、80%、50%;
9、杨胡正在施工基础、主体和土方;
10、廉坡砚池(山阳)片区、分水岭、南凤东鹅正在开挖土方;聽

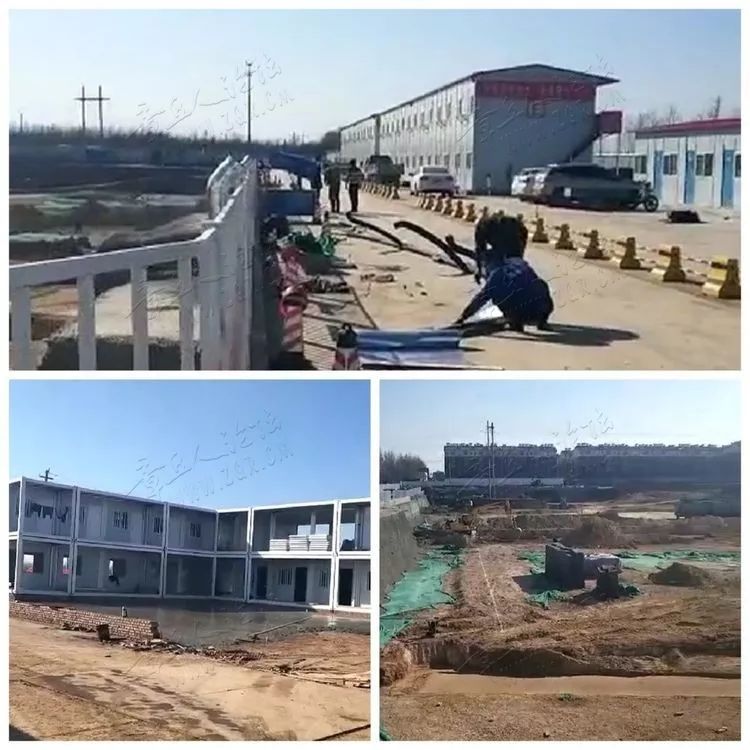

11、白云路以西正在施工洗车机、生活区板房;
12、东西沟头李家埠正在注浆和开挖土方;
13、原钢联周边场平完成,正在场内硬化施工;
14、张家梅家睦里正在施工临电和钻探采空区;
15、北皋埠正在施工基础、幼儿园和土石方工程;
16、西鹅刘台基坑西侧进行边坡支护,锚杆注浆、钢筋绑扎;
17、刁镇镇驻地旧村改造项目一期临水、临电已完成 。

四、手续方面:
1、东风煤矿、月宫、经十东路北侧等6宗安置房建设用地进行权籍调查并完成不动产登记;
2、老四中周边安置房建设用地地块一、二已缴纳国有土地出让金;
3、杨胡、福康路南侧安置建设用地已取得政府批复。

查看埠东安置区现场

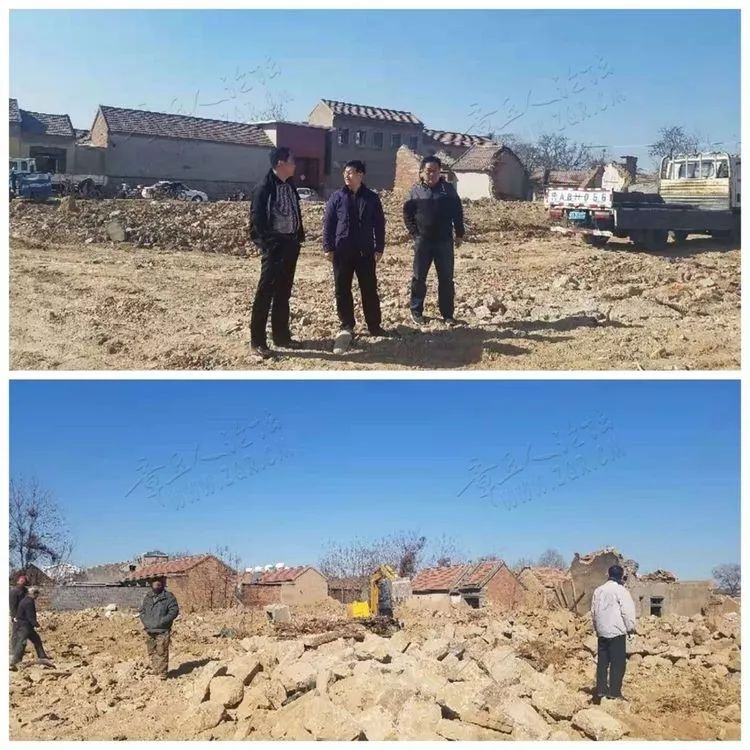

现场察看南凤东鹅安置区内房屋拆除

与大项目办现场察看圣井驻地电力线杆迁移情况

现场察看、研究曹范安置区电力线杆迁移

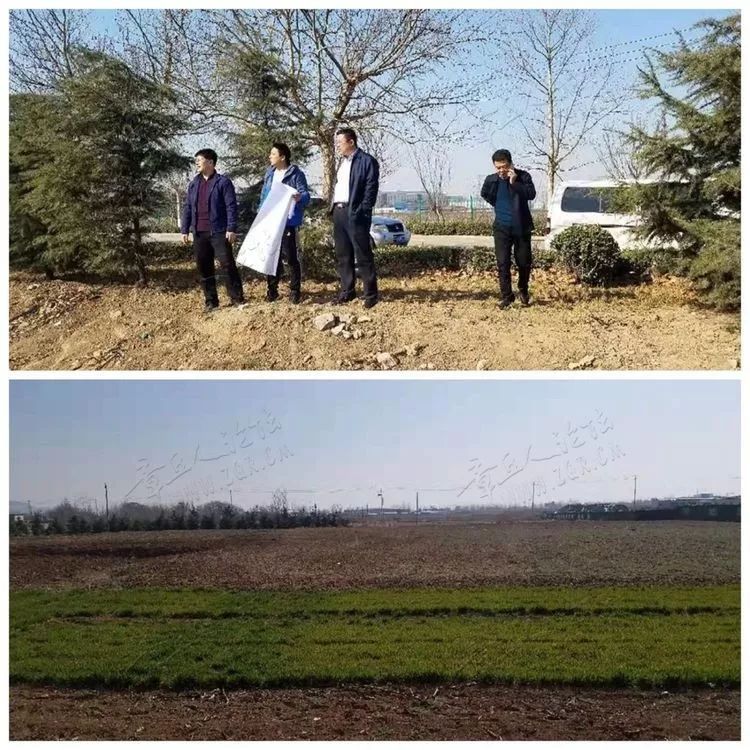

现场察看官庄安置区

安置房建设问题清单调度表

杨胡安置区施工现场

月宫安置区施工现场

东风煤矿安置区施工现场

北皋埠安置区施工现场
(信息来源:章丘安置房建设指挥部)

章丘安置房建设进展每周发布
感兴趣的小伙伴们可持续关注

您需要登录后才可以回帖 登录 | 注册 手机动态码快速登录

本版积分规则

在线客服服务时间:9:00-17:00

帮助中心|免责声明|隐私政策|用户协议|Archiver|手机版|小黑屋|移动客户端|电子执照|论坛微信|删帖申请|章丘人论坛 ( 豫ICP备17038206号-2 )|网站地图
|网站地图

一直被模仿从未被超越 我们一直在努力 zqr

快速回复 返回顶部 返回列表
