章丘安置房建设最新进展(3月份第2期)






本周工作如下:

一、规划方面:
1、南涧贺套以西第三稿规划已调整完毕、竖向设计、住宅效果图已完成,正在出彩平;
2、鲍庄滕朋第二稿规划已调整完毕,正在进行彩平、效果图、鸟瞰图、配套公建方案;
3、东姚西姚孟阿用地边界确定,正在做规划方案、彩平、定义建筑风格;
4、文祖章莱路安置区已安排开展剩余3个楼的施工图设计;
5、文祖大寨安置区正在调整规划。

二、招投标方面:
1、党校街南首总承包完成开标;
2、圣井驻地监理已发招标文件。

三、施工方面:

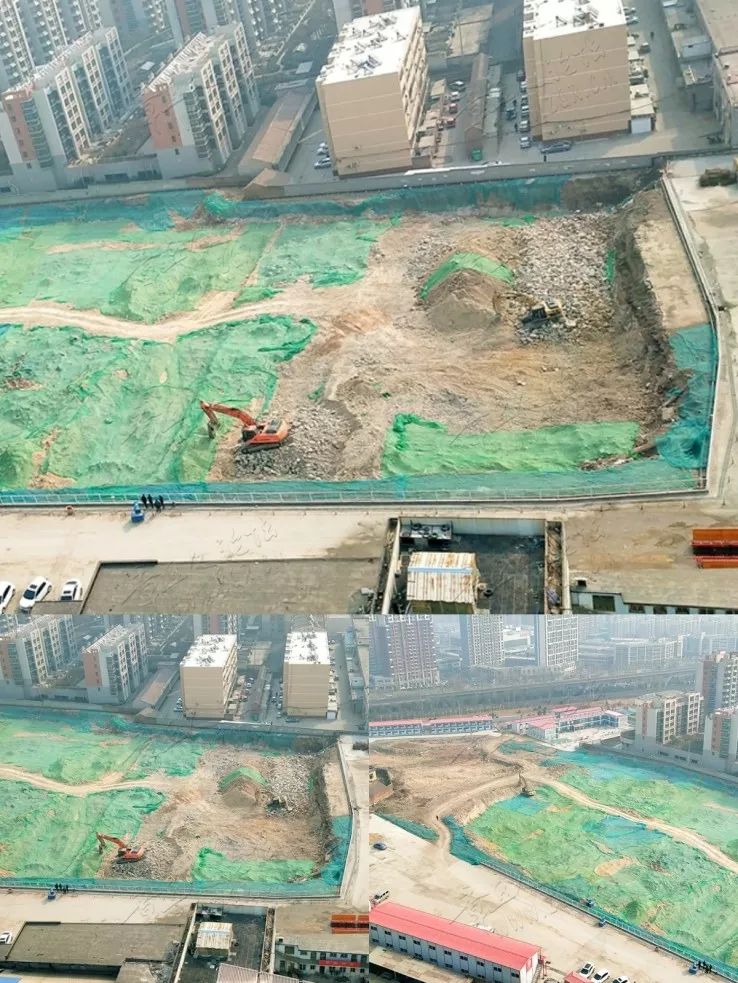

1、贺套、查旧主体已完成,正在施工室外管网和道路;
2、老四中周边片区、白泉、后枣园大义田正在施工基础、主体和车库;

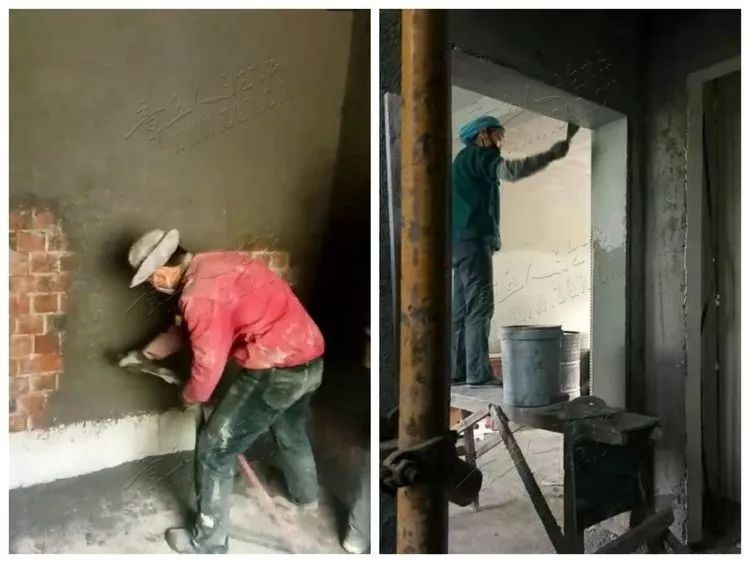

3、福康路南侧1#楼—21#楼主体已验收,正在内墙抹灰和施工幼儿园;
4、老四中周边沿街正在施工主体,经十东路北侧片区正在施工主楼和车库;
5、东风煤矿2#、3#、4#楼主体已封顶,正在施工其余楼的主体和地下车库;
6、西琅沟正在施工基础和主体;
7、东琅沟住宅1#-15#楼主体已封顶,西商业基础完成,正在施工东商业基础和幼儿园;
8、月宫正在施工基础、主体和幼儿园;

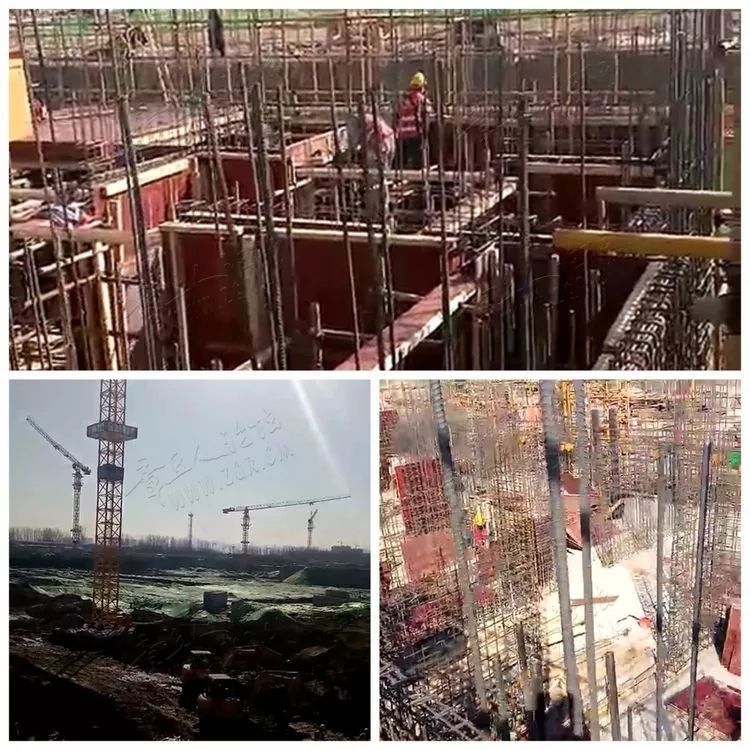

9、党校街南首基坑、主楼二号楼基础开挖完成80%、50%;
10、杨胡正在施工基础、主体和开挖土方;
11、廉坡砚池(山阳)片区正在安置施工用水管道;
12、分水岭正在施工围挡、临水、临电和场平;
13、白云路以西正在施工洗车机、生活区板房;
14、东西沟头李家埠正在注浆和施工临水、临电;
15、南凤东鹅正在砌筑排水沟和开挖土方;
16、原钢联周边已完成物探和地勘;
17、张家梅家睦里注浆完成80%,正在施工临电;
18、北皋埠正在施工基坑、生活区、项目部和施工用电;
19、南罗周家正在排查现场;
20、东类片区临时围墙封堵完成;
21、西鹅刘台临电已投入使用。

四、手续方面:
1、经十东路北侧、东风煤矿规划用地许可证办理完成;
2、福康路南侧、西琅沟、老四中地块一已缴纳土地出让金、契税、印花税;
3、张家梅家睦里项目追加完成土地预审。




3月8日,章丘新闻中心、电视台报道安置房建设相关情况。截至目前,点击量22130次,答复来访电话39个,答复来访邮件27封。

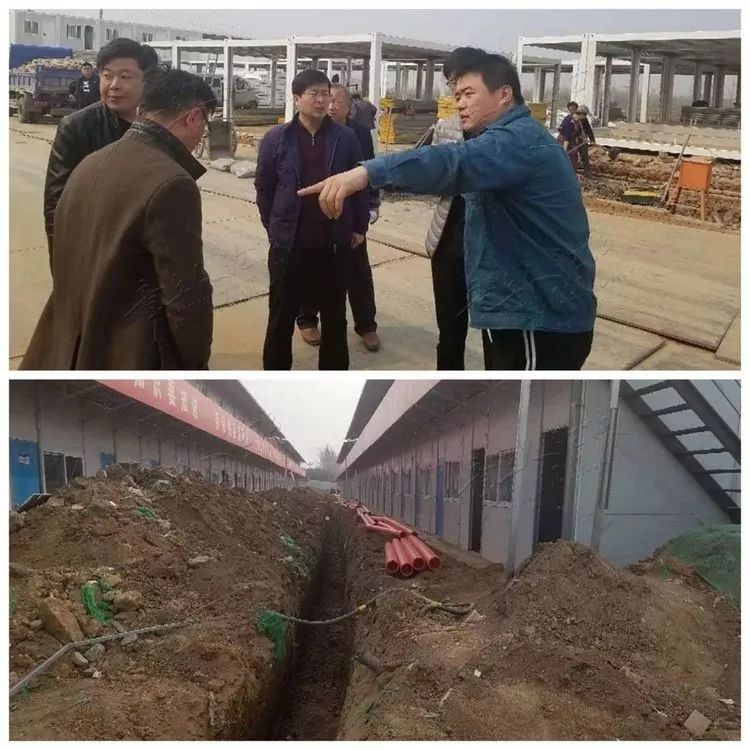

3月5日,指挥部组织各有关包项目负责人、供电公司、有关单位对安置区内电力线路迁移进度、临时用电问题等进行现场察看。



现场察看白塔陈家安置区现场



现场察看圣井驻地安置区现场



经十东路北侧、东风煤矿规划用地许可证办理完成
















部分安置房建设问题清单调度表



西琅沟安置区施工现场



分水岭安置区施工现场

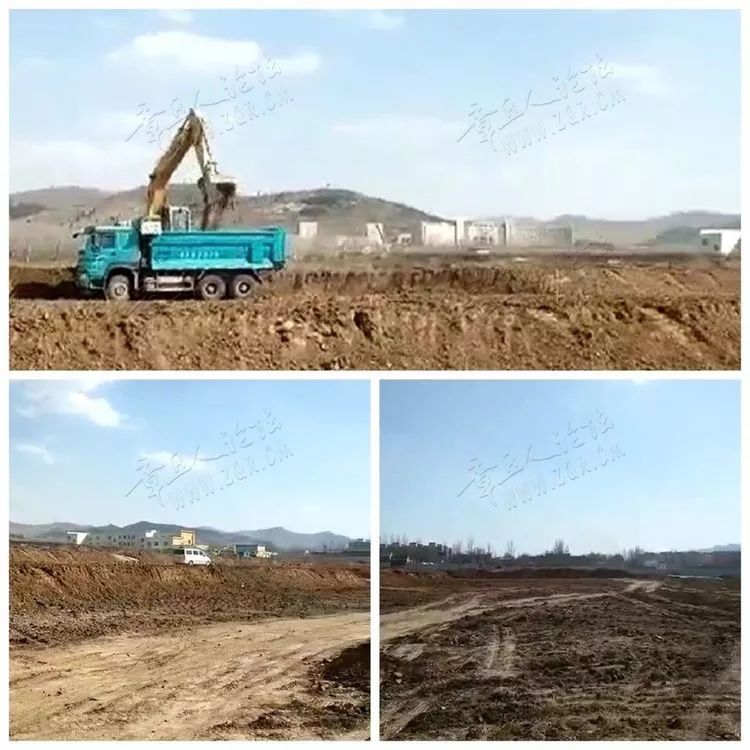

后枣园大义田北毕安置区施工现场



福康路南侧安置区施工现场
(以上信息来源:章丘区安置房建设指挥部)


以下为章丘人论坛坛友拍摄
转载请注明出处(章丘人论坛www.zqr.cm)

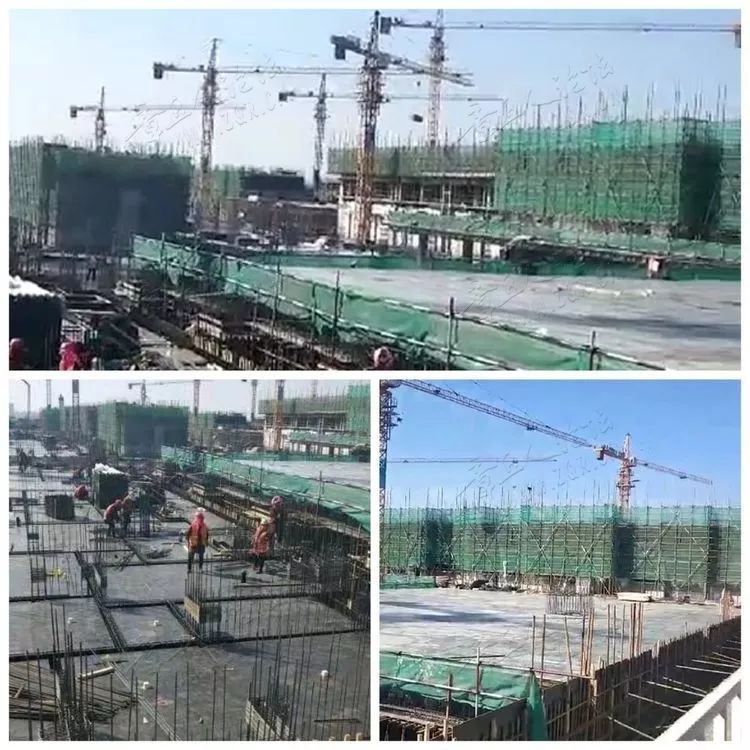

老四中周边片区高压线入地:计划完成时限,3月31日前;目前土建完成90%。









老四中周边片区A区







老四中周边片区B区,目前已经有三栋封顶






老四中周边片区C区,已出正负零,主体和车库施工。

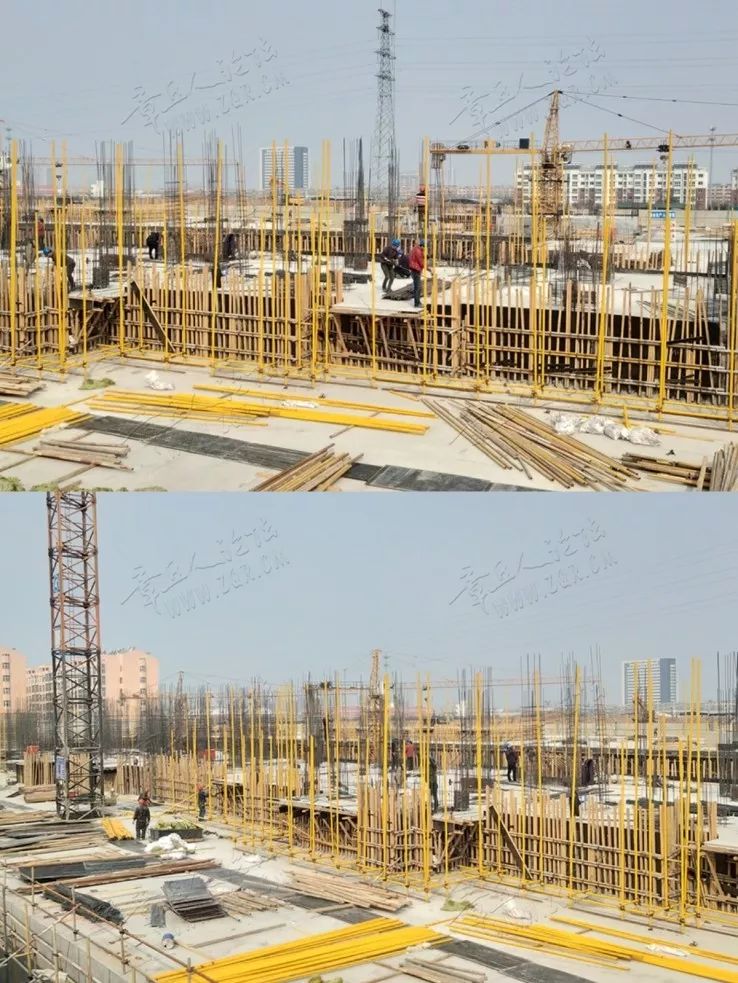

党校街南首安置区施工现场


章丘安置房建设进展每周播报
感兴趣的小伙伴们可以持续关注



发表于 2019-3-9 18:24 来自手机版 | 显示全部楼层
路过看看
来自: Android客户端
您需要登录后才可以回帖 登录 | 注册 手机动态码快速登录

本版积分规则

在线客服 服务时间:9:00-17:00

我的网址|帮助中心|免责声明|隐私政策|用户协议|举报投诉|Archiver|手机版|小黑屋|电子执照|论坛微信|删帖申请|章丘人论坛 ( 豫ICP备17038206号-2 ) 劰载中...|网站地图
劰载中...|网站地图

一直被模仿从未被超越 我们一直在努力 zqr

快速回复 返回顶部 返回列表
