2019第一期:章丘安置房最新进展来了(3月1日)

[复制链接]
阅读字号:
发表于 2019-3-1 18:14 | 显示全部楼层 |阅读模式
[url=http://mp.weixin.qq.com/s?__biz=MjM5ODU0MTk4MA==&mid=2651065063&idx=2&sn=2a5e7f6dc53afcfdf5b3b8358e4c0989&chksm=bd3985148a4e0c029a9081b45a3f77033183cb70d59a655ec88fedfe720cbfb00eee0debe694&scene=21#wechat_redirect][/url]

章丘安置房最新进展来了(3月1日)

本周工作如下:

一、规划方面:
1、东姚西姚孟阿用地边界确定,正在规划方案;
2、垛庄安置区用地边界基本确定,下步深化规划方案;
3、官庄安置区第二稿规划已出,用地边界基本确定。

二、招投标方面:
1、长青监理招标完成;
2、东类片区施工总承包招标完成。

三、施工方面:
1、贺套、查旧主体已完成,正进行室外管网开挖、安装及道路压实工作;

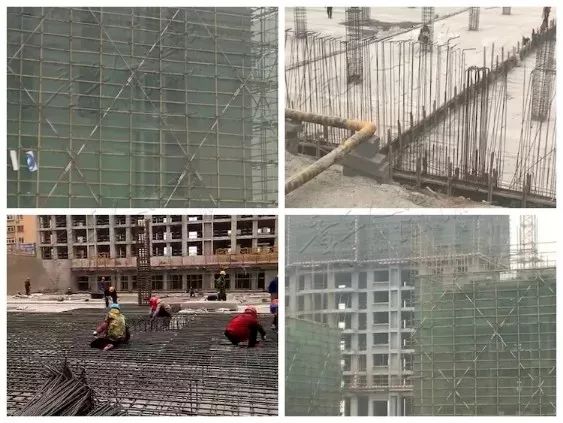

2、老四中周边片区、后枣园大义田正在施工基础、主体和车库;
3、福康路南侧1#—21#楼主体已验收,幼儿园准备封顶;
4、老四中周边沿街正在施工主体;

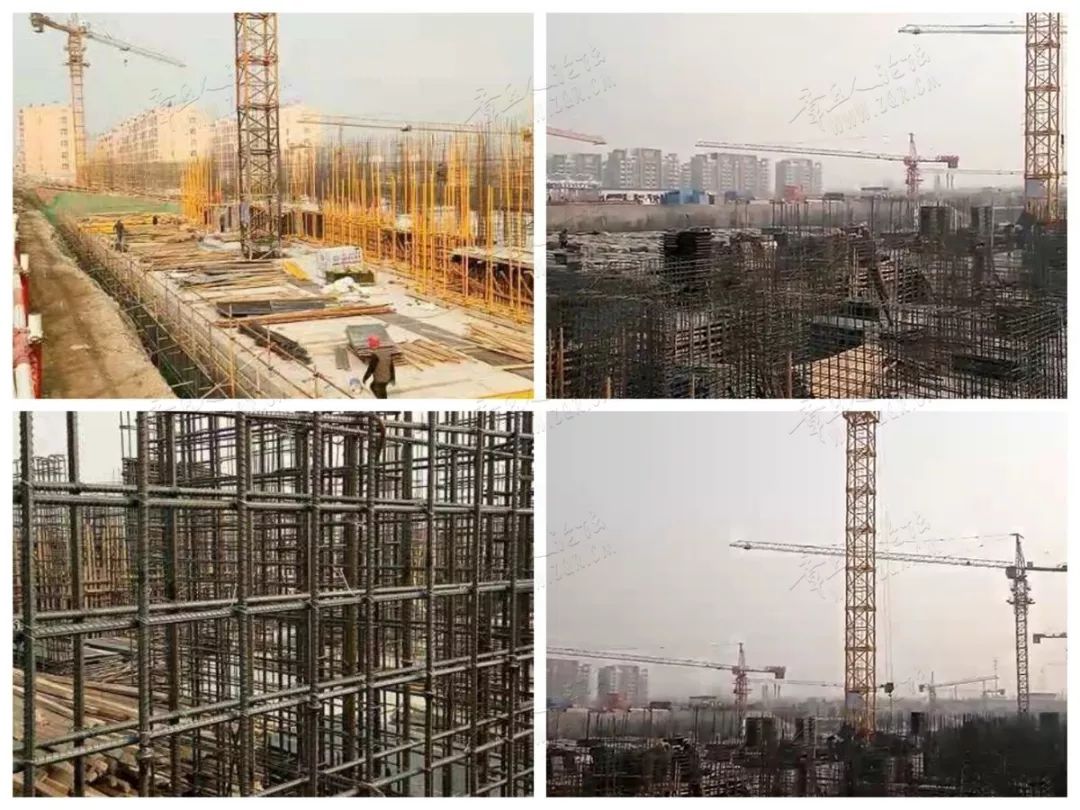

5、经十东路北侧片区正在施工主楼和车库;
6、东风煤矿幼儿园、7#楼主体验收完成,正在施工主体和地下车库;
7、西琅沟正在施工基础和主体;

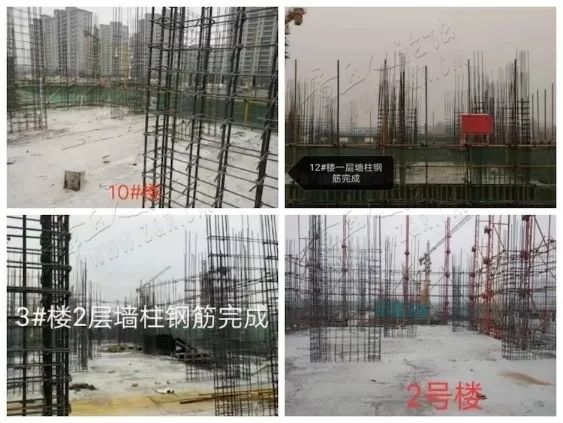

8、东琅沟住宅1#—15#楼主体已封顶,正在施工东、西商业基础和幼儿园的基础垫层;
9、党校街南首正在开挖主楼二号楼基础;

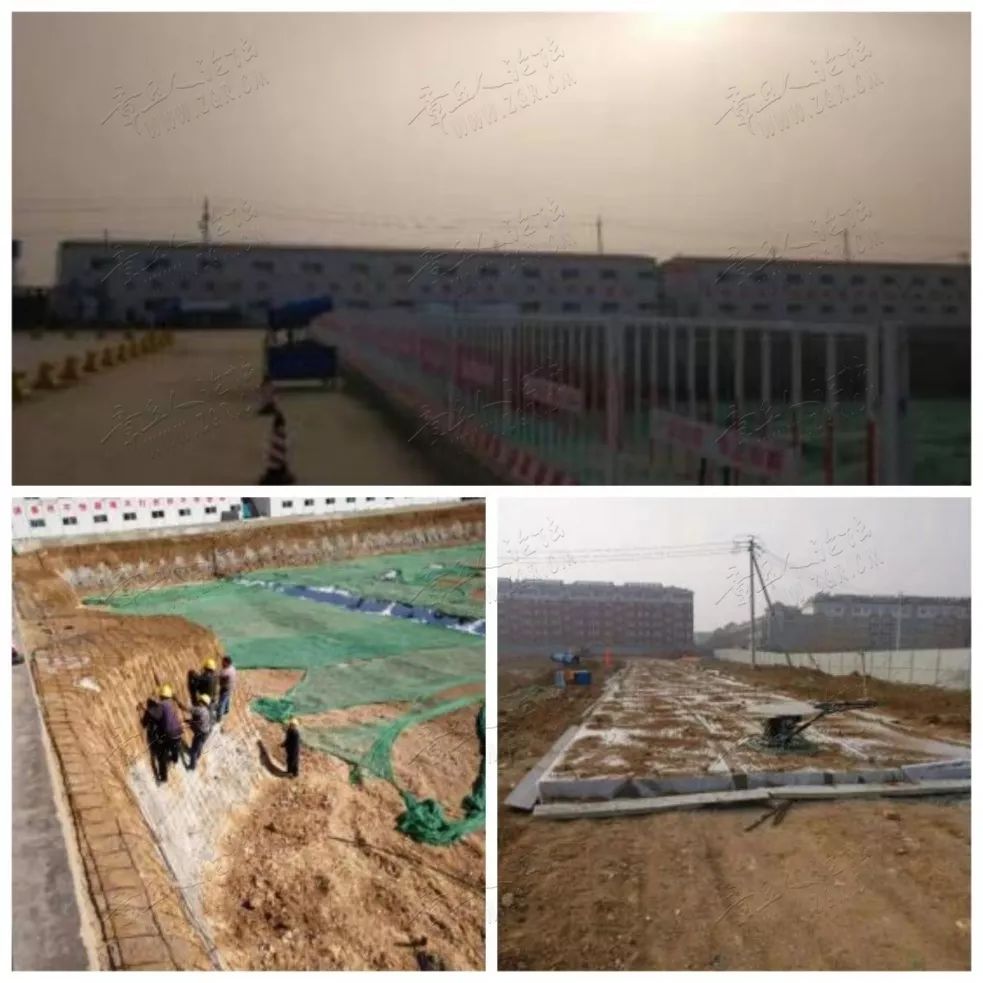

10、白云路以西正在施工洗车机、洗车平台、生活区板房和道路;
11、东西沟头李家埠B地块注浆验证孔全部完成,实际钻孔注浆完成420个,正在排渣和施工临电;
12、张家梅家睦里注浆完成60%,箱变安装完成,正在施工生活区临时围挡;
13、北皋埠正在施工基坑、西侧环路浇筑和北侧、东侧成孔灌浆;
14、东类片区正在施工围墙和地勘;
15、西鹅刘台正在施工临建和边坡支护;
16、刁镇旧村改造项目一期、绣惠安置区围挡建设完成。

四、手续方面:

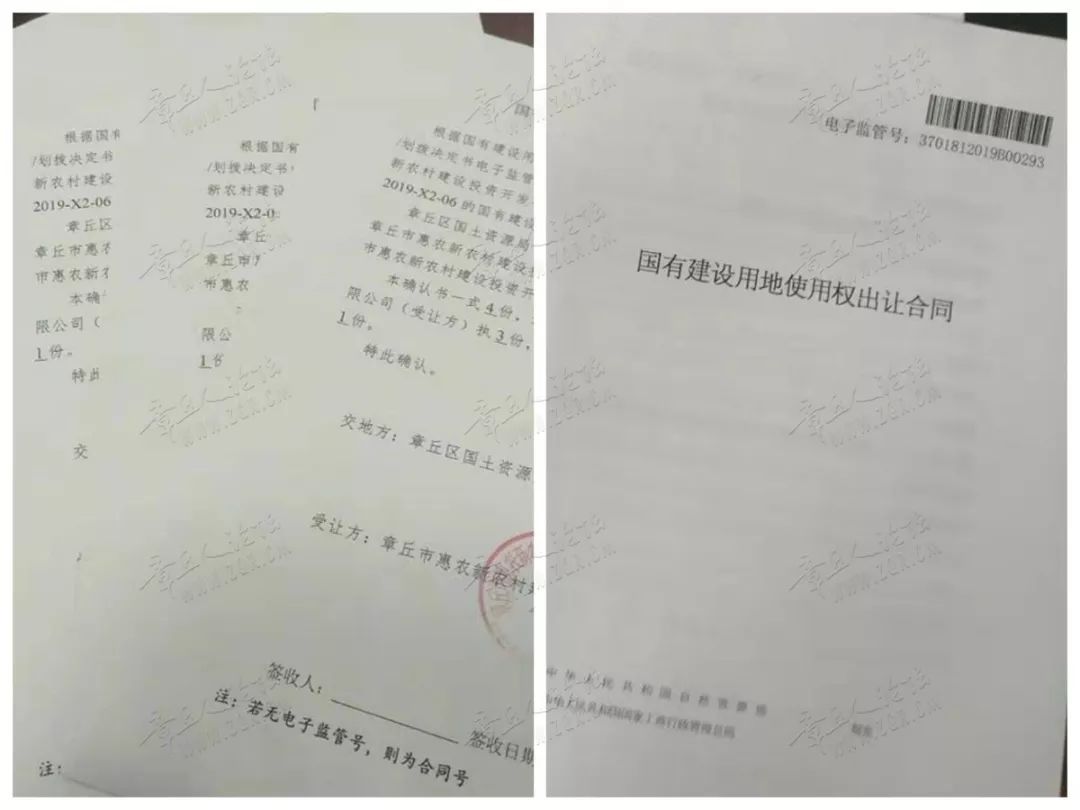

1、东琅沟安置房项目规划用地许可证办理完成;
2、经十东路北侧、东风煤矿等6宗土地签订国有土地出让合同;
3、杨胡安置房项目缴纳国有土地出让金。

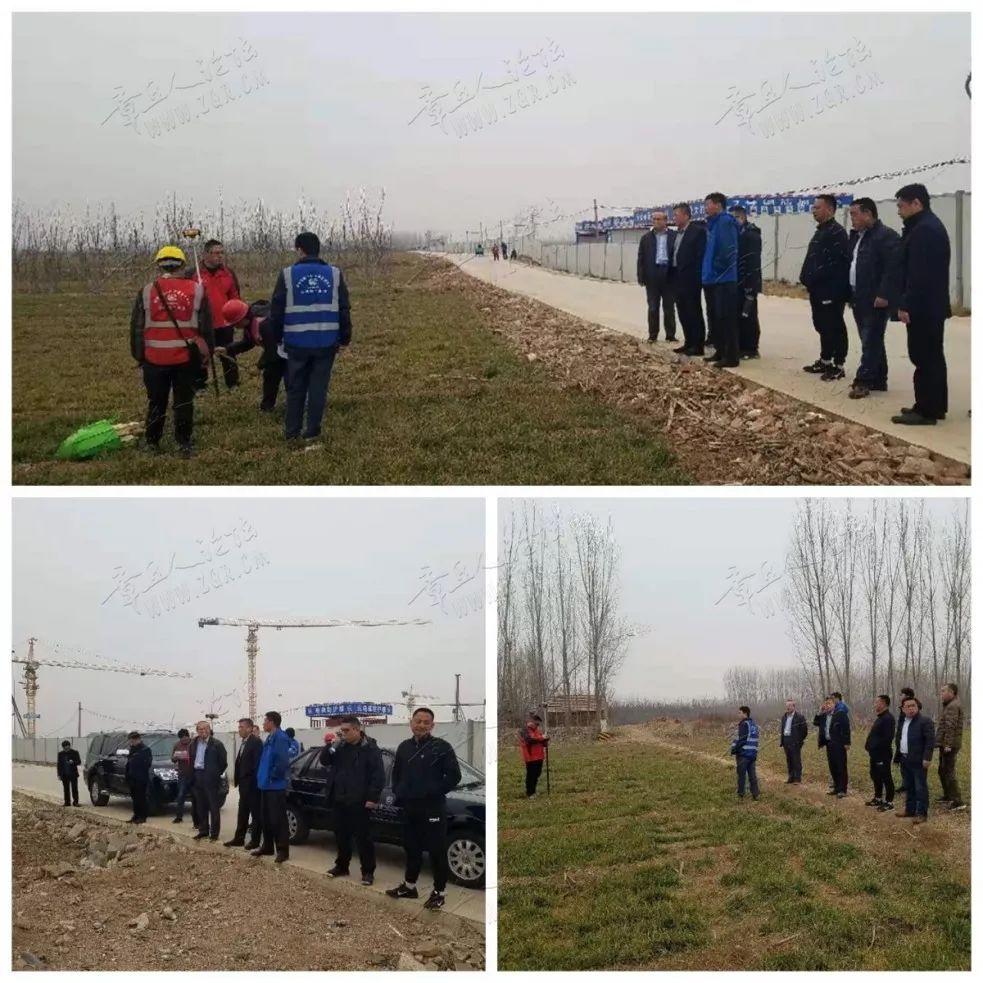

察看垛庄安置区现场

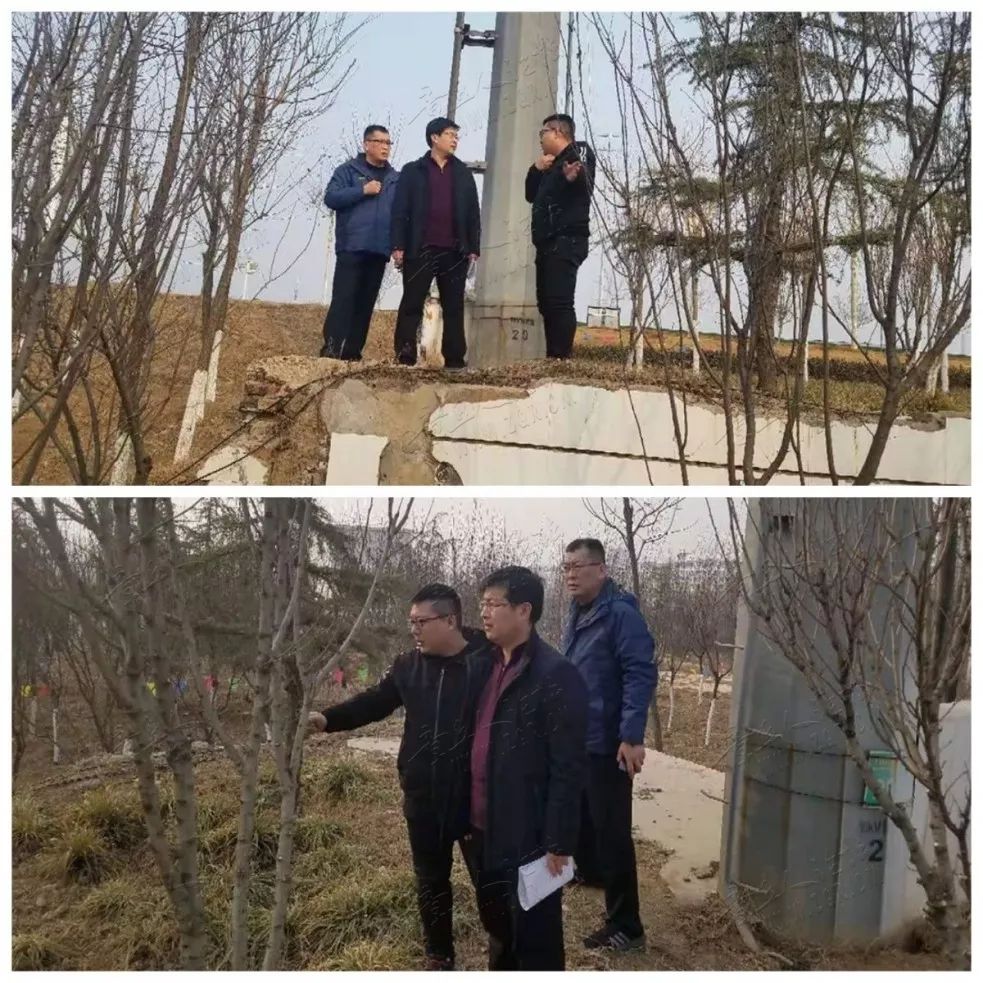

现场察看老四中周边高压线迁移进展

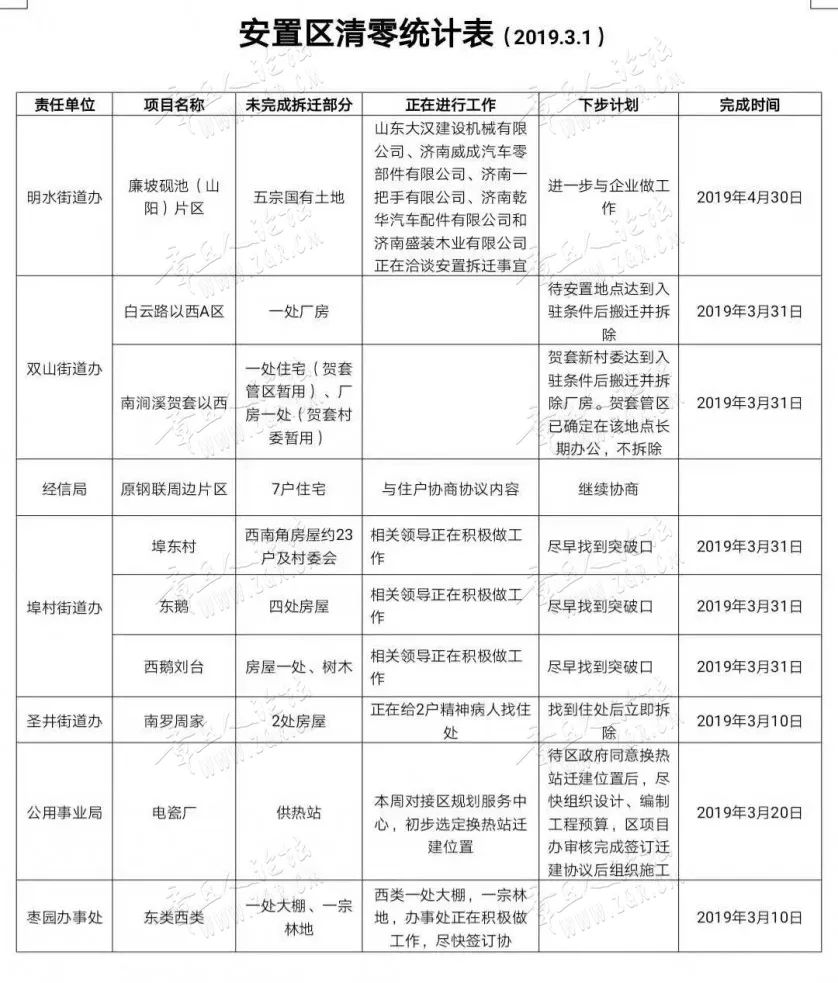

安置区清零统计表

白塔陈家安置区定点放线并排查现场

经十东路北侧、东风煤矿等6宗土地签订国有土地出让合同

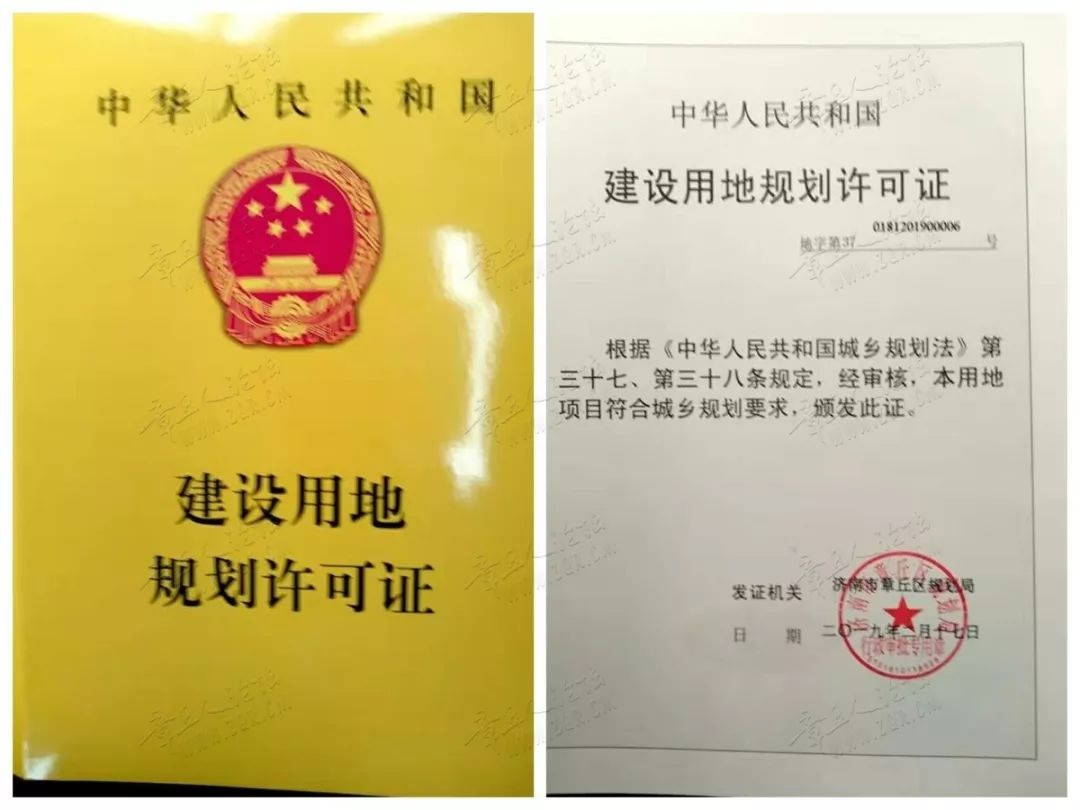

东琅沟安置房项目规划用地许可证办理完成

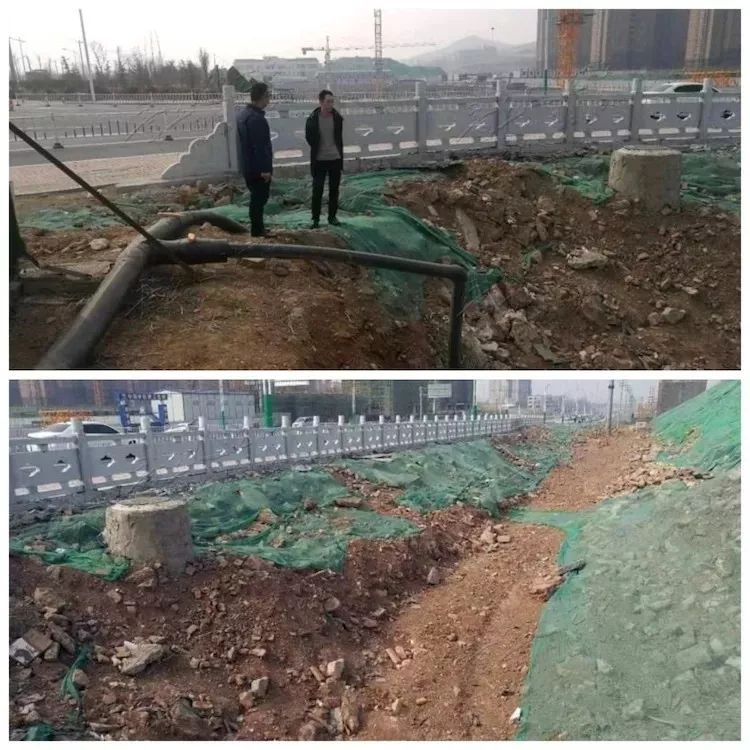

对接白泉安置房项目,现场察看安置区周边绿化地形问题

白泉安置区施工现场

杨胡安置区施工现场

西琅沟安置区施工现场

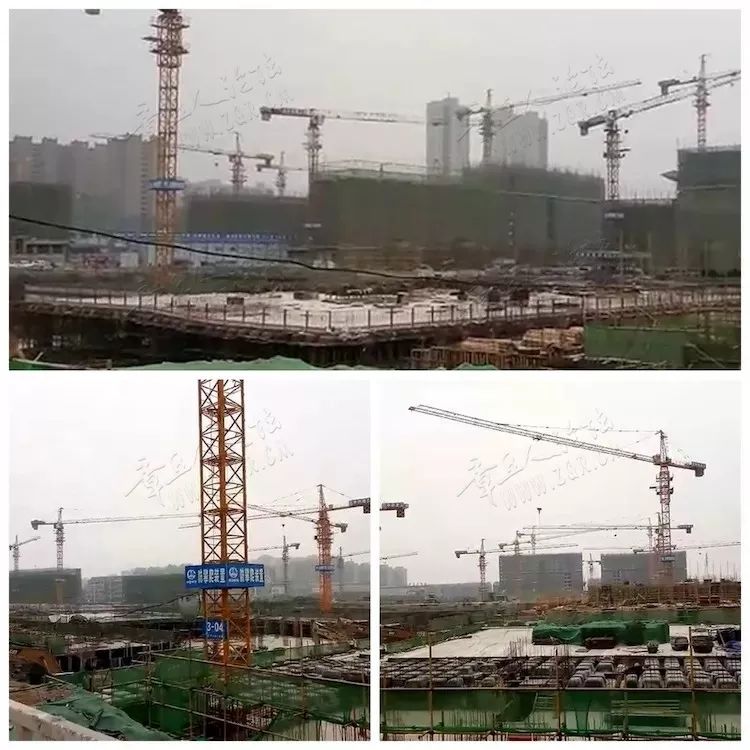

老四中周边片区施工现场

北皋埠安置区施工现场
(信息来源:章丘区安置房建设指挥部)

关注家长发展建设
章丘安置房建设进展每周更新

您需要登录后才可以回帖 登录 | 注册 手机动态码快速登录

本版积分规则

在线客服 服务时间:9:00-17:00

帮助中心|免责声明|隐私政策|用户协议|Archiver|手机版|小黑屋|移动客户端|电子执照|论坛微信|删帖申请|章丘人论坛 ( 豫ICP备17038206号-2 )|网站地图
|网站地图

一直被模仿从未被超越 我们一直在努力 zqr

快速回复 返回顶部 返回列表
